QC工程表と検査記録から不良率・パレート図を自動集計する作り方と、エクセル運用が壊れる限界点を実務目線で解説します。
無料相談受付中いきなり作らない。
AIで何がどう変わるかを、先に見極める。
- ノーコードの卒業先、AIネイティブ受託。事業の文脈で要件から実装まで伴走
- 45分・Web。検討段階のご相談・資料だけでも歓迎。しつこい追客はしません
目次
- エクセルで品質管理を組む全体像 — QC工程表・検査記録・不良率集計の3点セット
- QC工程表の作り方 — 工程・検査項目・合格基準を1枚に落とし込む
- 検査記録から不良率・パレート図を自動集計する関数設計
- 管理図でトレンドを見る — X-R管理図とアラートの仕組み
- エクセル品質管理の限界 — 転記ミス・手作業のトレンド分析・トレサビ連携不可
- 脱エクセルの判断基準 — 品質管理システム化・検査データのデータ化AIを検討するタイミング
- まとめ — QC工程表の設計精度が不良率集計の質を決める
- 関連記事
- よくある質問
- QC工程表とは何ですか?何をどこまで書けばいいですか?
- 不良率はどんな計算式で出せばいいですか?
- パレート図はエクセルのどの機能で作れますか?
- ISO 9001の記録要求にエクセル管理で対応できますか?
エクセルで品質管理を回すなら、この3点セットを最初に連動させて設計する
エクセルで品質管理を組む全体像 — QC工程表・検査記録・不良率集計の3点セット

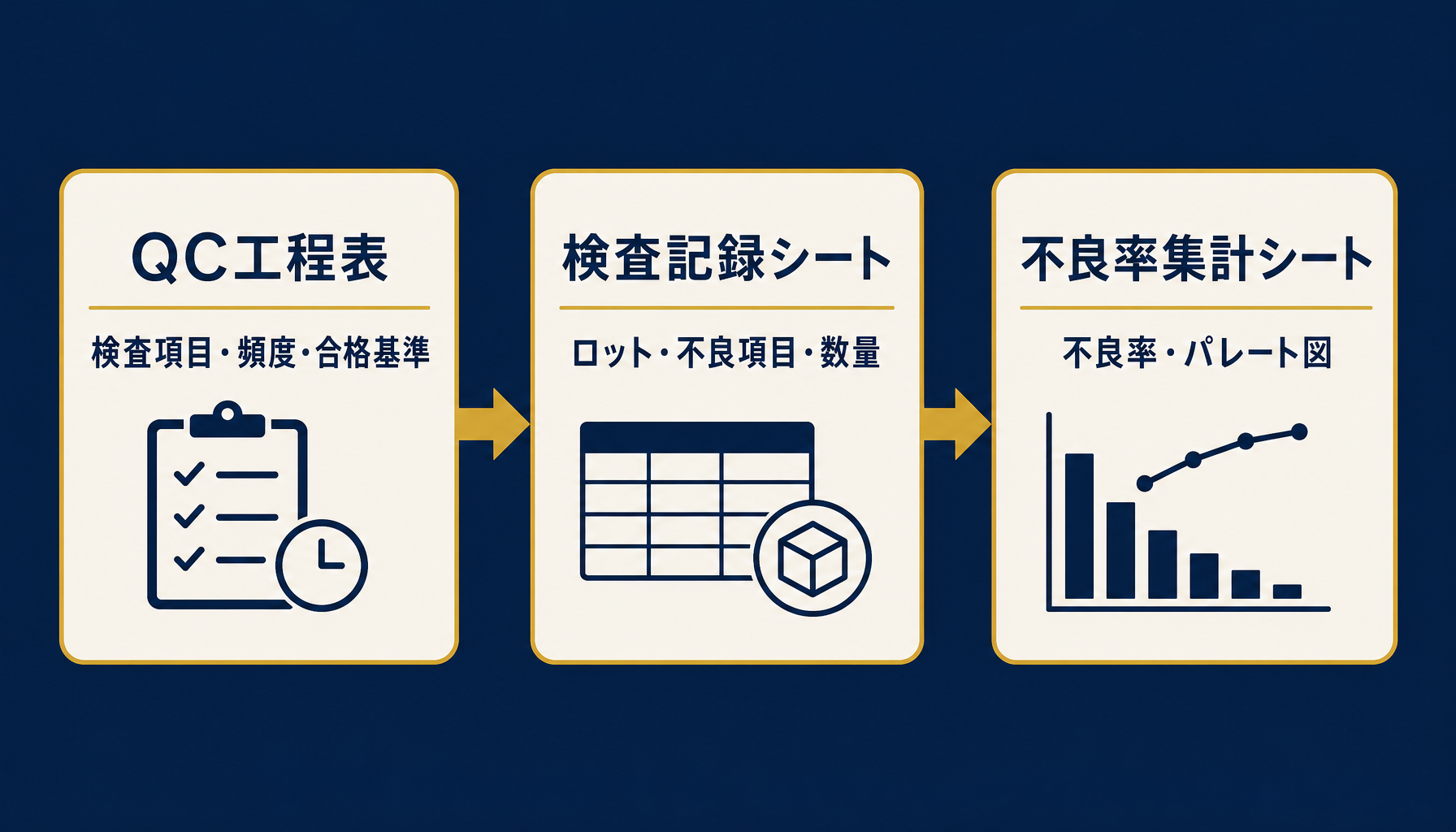

エクセルで品質管理を回すなら「QC工程表」「検査記録シート」「不良率集計シート」の3点を連動させて設計します。バラバラに作ると転記地獄になり、後から不良率を追いかけられなくなります。
中小製造業の品質保証担当から相談を受けるとき、エクセルの中身を見せてもらうと多くの場合、検査記録は現場の帳票そのままの形で残っているのに、不良率の集計は別の担当者が月末に手集計している、という分断が起きています。QC工程表・検査記録・不良率集計の3つが別々の人・別々のファイルで管理されていると、工程の検査項目が変わっても検査記録シートの列に反映されず、不良率を出そうとしたときに「この不良はどの検査項目に当たるのか」を目視で突き合わせる作業が発生します。
この3点セットを最初から1つの設計で連動させておけば、QC工程表の検査項目がそのまま検査記録シートの入力規則になり、検査記録シートに入力したデータがそのまま不良率集計シートの元データになります。設計の起点は「不良率をどう見たいか」ではなく「QC工程表の検査項目をどう記録に落とすか」から考えることです。
QC工程表の作り方 — 工程・検査項目・合格基準を1枚に落とし込む
各工程の検査項目・頻度・合格基準・使用治具を1行1工程で書き出し、検査記録シートの列見出しと完全一致させます。ここがずれると、後工程の集計すべてがずれます。
QC工程表の列見出しは、そのまま検査記録シートの入力規則にする

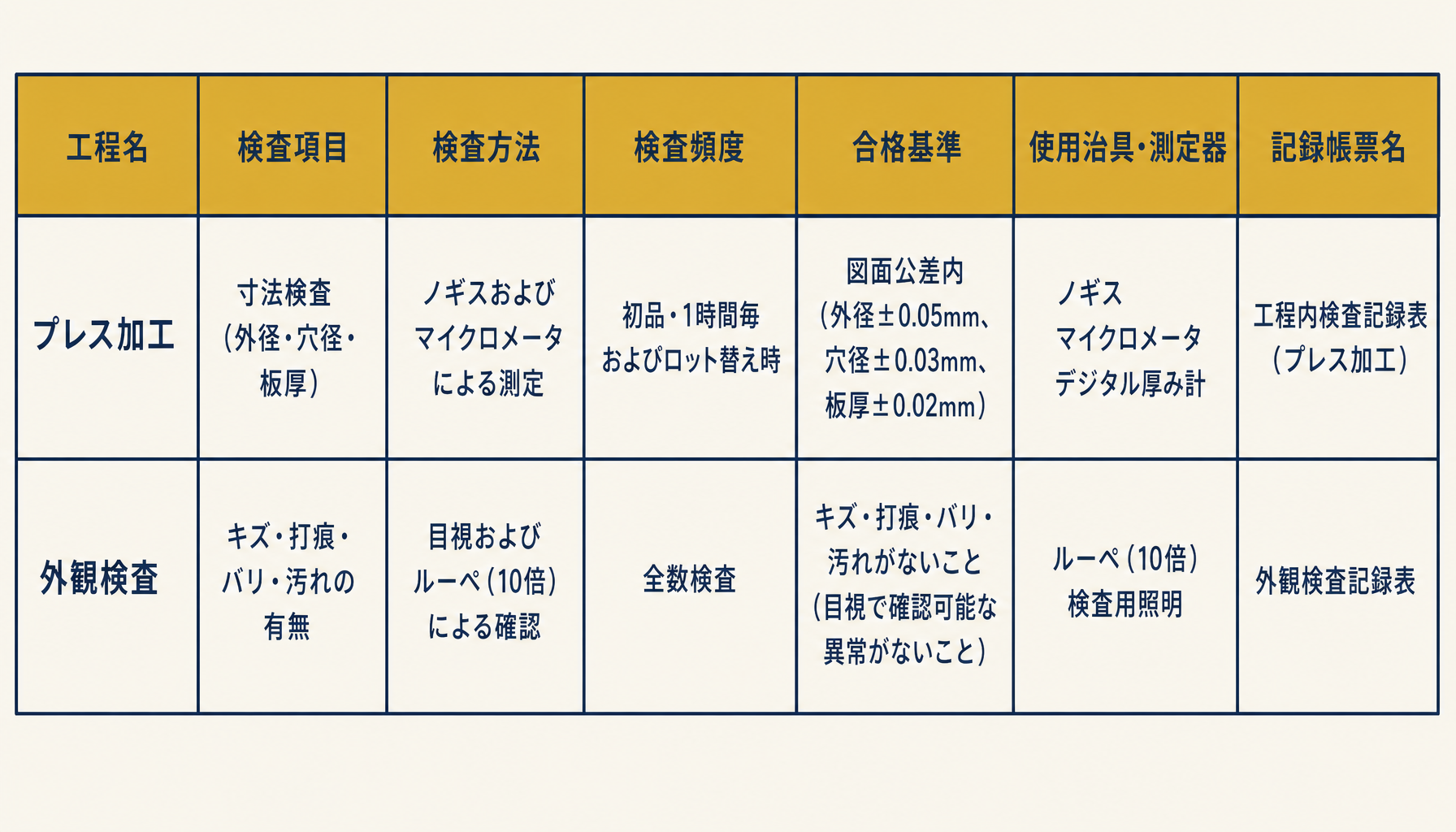

QC工程表に最低限そろえる列は、工程名・検査項目・検査方法(全数/抜取)・検査頻度・合格基準(数値または基準書番号)・使用治具や測定器・記録帳票名の7つです。抜取検査の場合はサンプルサイズと抜取基準(AQLなど)も明記しておくと、検査記録シートで「何個中何個検査したか」を入力する列の設計にそのまま使えます。
実務でよくあるつまずきは、QC工程表を作った時点では現場の実態に合っていても、設備更新や工程改善のたびに更新されず、検査記録シートだけが独自に進化してしまうことです。弊社が受けた相談でも、QC工程表上の合格基準が2年前の数値のまま放置され、実際の検査記録シートには手書きで修正した基準が別途メモされていた、というケースがありました。QC工程表と検査記録シートは同じブックの別シートに置き、検査項目のプルダウンをQC工程表のセル参照にしておくと、どちらかを更新すればもう片方も自動で追随します。
検査記録から不良率・パレート図を自動集計する関数設計
検査記録シートにロット・不良項目・数量を都度入力し、COUNTIFSで不良率を自動計算、パレート図で不良項目の優先順位を可視化します。
検査記録の入力から不良率集計までを関数だけで連動させる

検査記録シートの1行は「日付・ロット番号・工程名・検査数・不良項目・不良数・検査員」を基本列にします。不良率集計シートでは、COUNTIFS関数で「工程名」「期間」を条件に検査数の合計と不良数の合計を抽出し、不良数÷検査数で不良率を自動算出します。ここまでは多くの工場が既にやっていますが、パレート図まで自動化している工場は意外と少ないというのが実感です。
パレート図は、不良項目別の件数を降順に並べ替えた棒グラフと、累積比率を示す折れ線を重ねたグラフです。エクセル2016以降であれば「グラフの挿入」からヒストグラム機能内のパレート図を選ぶだけで、不良項目データの並べ替えとグラフ化を自動で行えます。手作業で不良項目を集計して降順に並べ替えていた工場が、この機能に切り替えるだけで月次の集計作業が数十分単位で短縮された、というのはよくある改善パターンです。パレート図で上位2〜3項目が全不良の大半を占めていることが見えれば、対策の優先順位がその場で決まります。
管理図でトレンドを見る — X-R管理図とアラートの仕組み
日次・ロット別の不良率をX-R管理図に落とし、上限線を超えたら色分けで知らせる仕組みを組むと「気づいたら悪化していた」を防げます。
管理限界線を超えた点を条件付き書式で自動的に色分けする

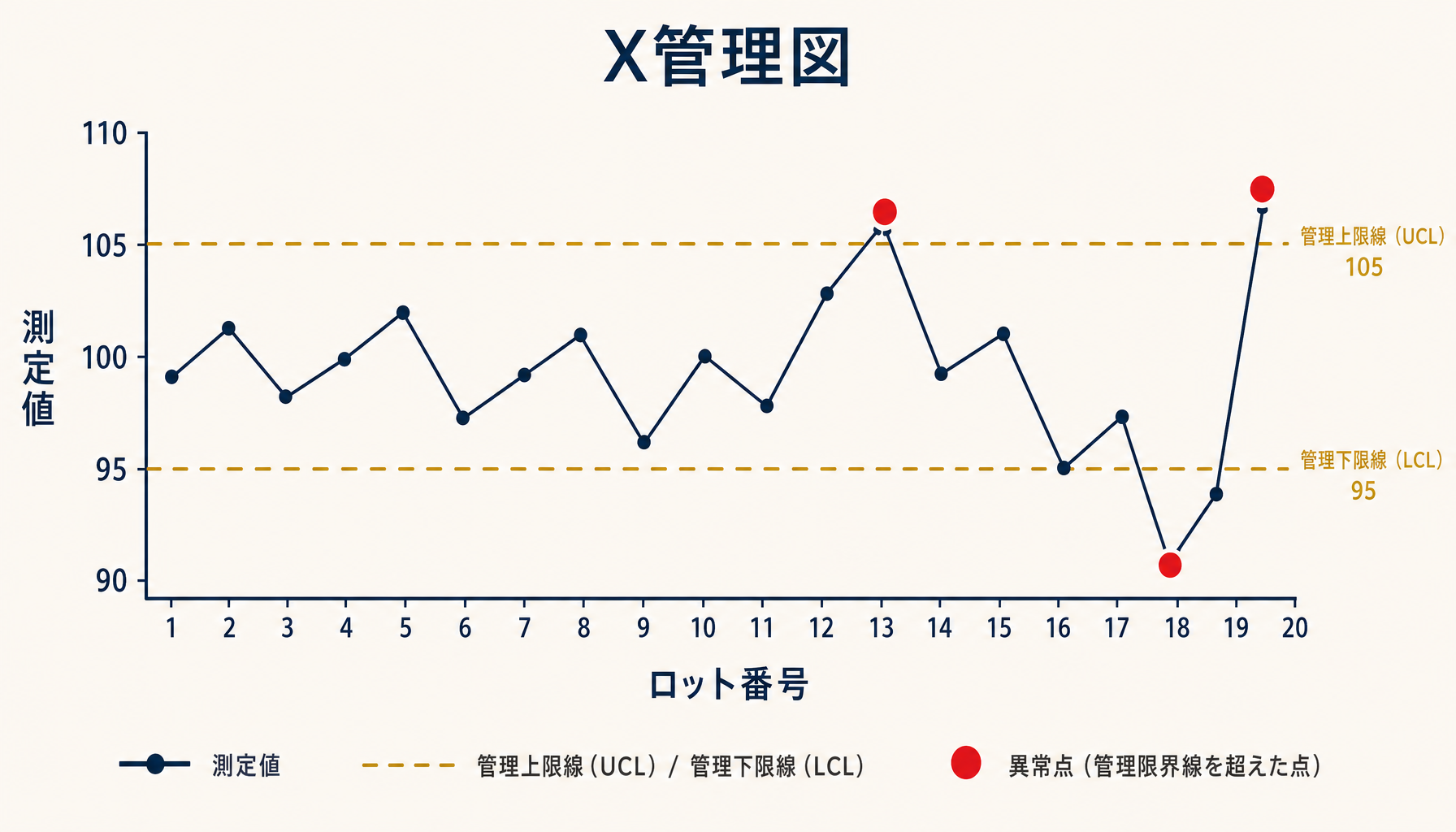

不良率やロットごとの測定値をパレート図で「今月の傾向」として見るだけでは、じわじわ悪化している工程の変化を捉えられません。X-R管理図は、日次やロット単位の平均値(X管理図)とばらつきの範囲(R管理図)を時系列で並べ、統計的に算出した管理限界線(上限線・下限線)を超えた点を異常として検知する手法です。
エクセルでの簡易的な実装は、平均値をAVERAGE関数、ばらつきを標準偏差(STDEV関数)で算出し、平均値±3σ(標準偏差の3倍)を管理限界線とする方法が実務ではよく使われます。より厳密なX-R管理図では管理図用の係数表(A2・D3・D4など)を使いますが、まずは平均±3σの簡易版で運用し、条件付き書式で管理限界線を超えたセルを赤く色分けしておけば、目視でグラフを毎回確認しなくても異常点が一目で分かります。ここで注意したいのは、管理限界線は一度設定したら固定するものではなく、工程改善や設備更新のたびに再計算する必要があるという点です。古い管理限界線のままだと、実際には改善されている工程を「異常」と誤判定したり、逆に悪化している工程を見逃したりします。
エクセル品質管理の限界 — 転記ミス・手作業のトレンド分析・トレサビ連携不可

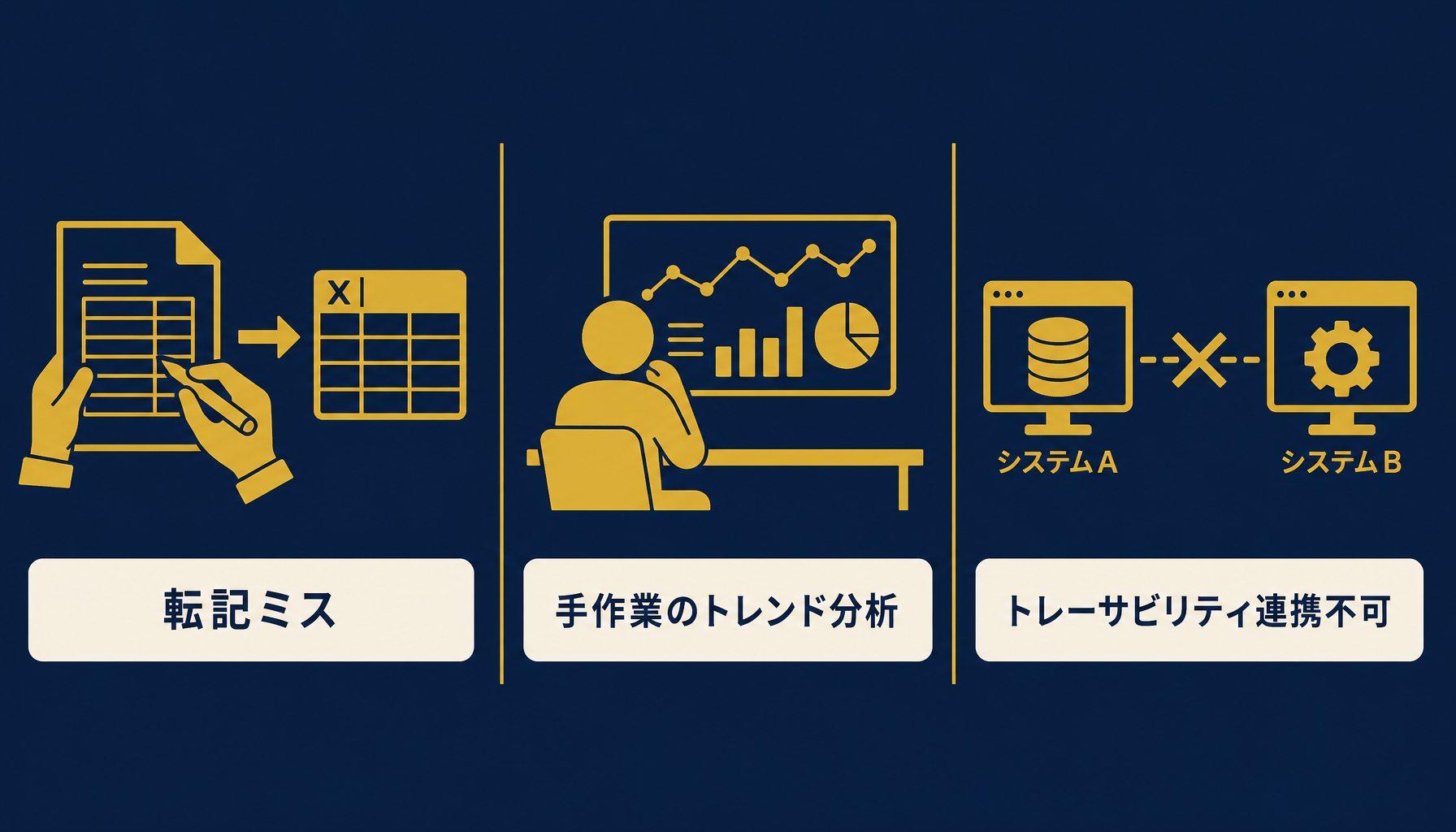

検査記録の転記ミス、トレンド分析の担当者依存、他システムとのトレーサビリティ連携ができないことの3つが、エクセル品質管理の典型的な限界です。
規模が大きくなるほど、この3つの限界が同時に表面化する
1つ目は転記ミスです。現場で紙の検査記録を取り、後で誰かがエクセルに転記する運用では、数字の打ち間違いや転記漏れが一定確率で必ず発生します。検査数が月に数千件を超える工場では、この転記作業だけで担当者の半日以上を消費しているケースも珍しくありません。2つ目は、トレンド分析が特定の担当者の手作業に依存していることです。パレート図や管理図を毎月作っていても、それを解釈して対策に落とす作業は属人化しやすく、その担当者が異動・退職すると分析の質が一気に落ちます。
3つ目は、生産管理システムや出荷管理システムとのトレーサビリティ連携ができないことです。「このロットで出荷した製品に、後工程のどの検査記録がひもづくか」を追跡しようとすると、エクセルのファイル間を手作業で突き合わせるしかなく、リコールや顧客クレーム対応の際に致命的な時間ロスになります。ISO 9001は品質記録(文書化した情報)の作成・管理を求めていますが、追跡性そのものの実装方法までは規定していないため、この連携不足は監査で指摘されて初めて気づく企業も少なくありません。
脱エクセルの判断基準 — 品質管理システム化・検査データのデータ化AIを検討するタイミング
検査点数の増加で集計に半日以上かかる、監査で記録の追跡性を問われる、他部門とデータ連携したい、のいずれかに当てはまれば移行検討のサインです。
集計作業に半日以上かかるようになったら、システム化を検討する目安の一つ
すべての工場がすぐにエクセルを卒業すべきというわけではありません。検査項目が少なく、担当者が1人で完結している段階では、エクセルの3点セット設計で十分に運用できます。判断基準になるのは、①月次の不良率集計に半日以上かかるようになった、②ISO 9001の更新監査や顧客監査で記録の追跡性を具体的に問われた、③生産管理・出荷管理など他システムとロット単位でデータ連携したい、のいずれかに当てはまったときです。
これらのサインが出た段階でいきなり大がかりな品質管理システムを導入する必要はなく、まず紙の検査記録やエクセルに残っている過去データをデータ化し、既存の3点セット設計をシステム側に移植するところから始める選択肢もあります。どこまでを自社の運用に残し、どこからをシステム化・データ化AIに任せるべきか判断に迷ったら、初月無料の経営AI診断(通常30万円相当)で現状の検査記録フローを可視化し、改善提案までご一緒することもできます。
まとめ — QC工程表の設計精度が不良率集計の質を決める
エクセルでの品質管理は、QC工程表・検査記録・不良率集計の3点を連動させる設計さえ押さえれば、パレート図や管理図まで含めてかなりのところまで自動化できます。限界が来るのは仕組みの作り方の問題ではなく、検査点数の増加・担当者依存・他システムとの非連携という規模の問題です。自社が今どの段階にいるかを見極めるところから始めてみてください。
自社のどの業務に使えるか迷ったら、初月無料の経営AI診断(通常30万円相当)で社内の検査記録フローを可視化し、改善提案までご一緒します。
関連記事
- 製造業の原価計算をエクセルで行う方法と材料費・労務費・経費の配賦の考え方 — 関連: 製造業のエクセル実務と限界の見極め
- 製造業の在庫管理改善事例 エクセル脱却で欠品・過剰在庫を減らした進め方 — 関連: エクセル管理からの移行判断
- エクセルで工程表を作る方法と、現場で使い続けるための工夫と限界 — 関連: 現場帳票をエクセルで運用する設計
- 町工場・製造業のAI活用 見積と図面対応と一次問い合わせを自動化する実践ガイド — 関連: 製造業の属人業務のAI化
- ものづくり補助金でAIを導入する 対象・補助率・申請のポイント — 関連: 製造業の設備投資・補助金活用
よくある質問
QC工程表とは何ですか?何をどこまで書けばいいですか?
QC工程表は「どの工程で・何を・どの頻度で・どの基準で検査するか」を1枚に一覧化した表です。工程名、検査項目、検査方法、検査頻度、合格基準、使用治具・測定器、記録帳票名の7列を最低限そろえます。検査記録シートの列見出しをQC工程表と完全一致させておくと、後で不良率を集計するときに突き合わせがずれません。
不良率はどんな計算式で出せばいいですか?
基本は「不良数 ÷ 検査数 × 100」です。工程別に見たいときは工程ごとの検査数・不良数を分けて集計し、COUNTIFS関数で条件(工程名・期間)を絞り込んで自動計算します。不良率だけでなく分母の検査数も一緒に出しておかないと、検査数が少ない工程の不良率が異常値のように見えてしまうので注意してください。
パレート図はエクセルのどの機能で作れますか?
エクセル2016以降なら「グラフの挿入」から「ヒストグラム」→「パレート図」を選べば、不良項目別の件数を降順に並べ替えた棒グラフと累積比率の折れ線を自動生成できます。手作業で並べ替える必要がなく、検査記録シートのデータ範囲を選ぶだけで更新のたびに再集計されます。
ISO 9001の記録要求にエクセル管理で対応できますか?
対応自体は可能です。ISO 9001は「文書化した情報(品質記録)」の作成・更新・管理を求めており、エクセルファイルもこの記録に当たります。ただし版管理(誰がいつ何を変更したか)や検索性(過去の不良記録をロット単位で追跡できるか)は、自社のQMS文書管理規程と照合し、監査で追跡性を問われた際に説明できる状態にしておく必要があります。
