町工場・製造業のAI活用 見積と図面対応と一次問い合わせを自動化する実践ガイド
結論: 町工場の業務でAIが効くのは「見積作成」「図面読み取り」「問い合わせ一次対応」の3点。完全自動ではなく半自動で人間判断と組み合わせる設計が、現場に定着しやすい現実解。

製造業、特に町工場と呼ばれる中小製造業では「人手不足」「ベテランの引退」「見積回答の遅さによる失注」が同時に進行している。ここに対して「AIで何かできないか」という問い合わせは確実に増えているが、ハードルになるのは「どこから手を付ければいいのか分からない」「図面と紐付くから難しそう」という漠然とした不安だ。
本稿では、町工場の現場で実際に成立している自動化領域を3つに絞って整理し、それぞれの実用ラインと費用感、よくある失敗パターンまでを実務目線で扱う。導入を検討する経営者・工場長が、自社のどの工程から着手するかを判断できる材料にすることを目的とする。
町工場でAIが効くのは「属人業務の3点セット」

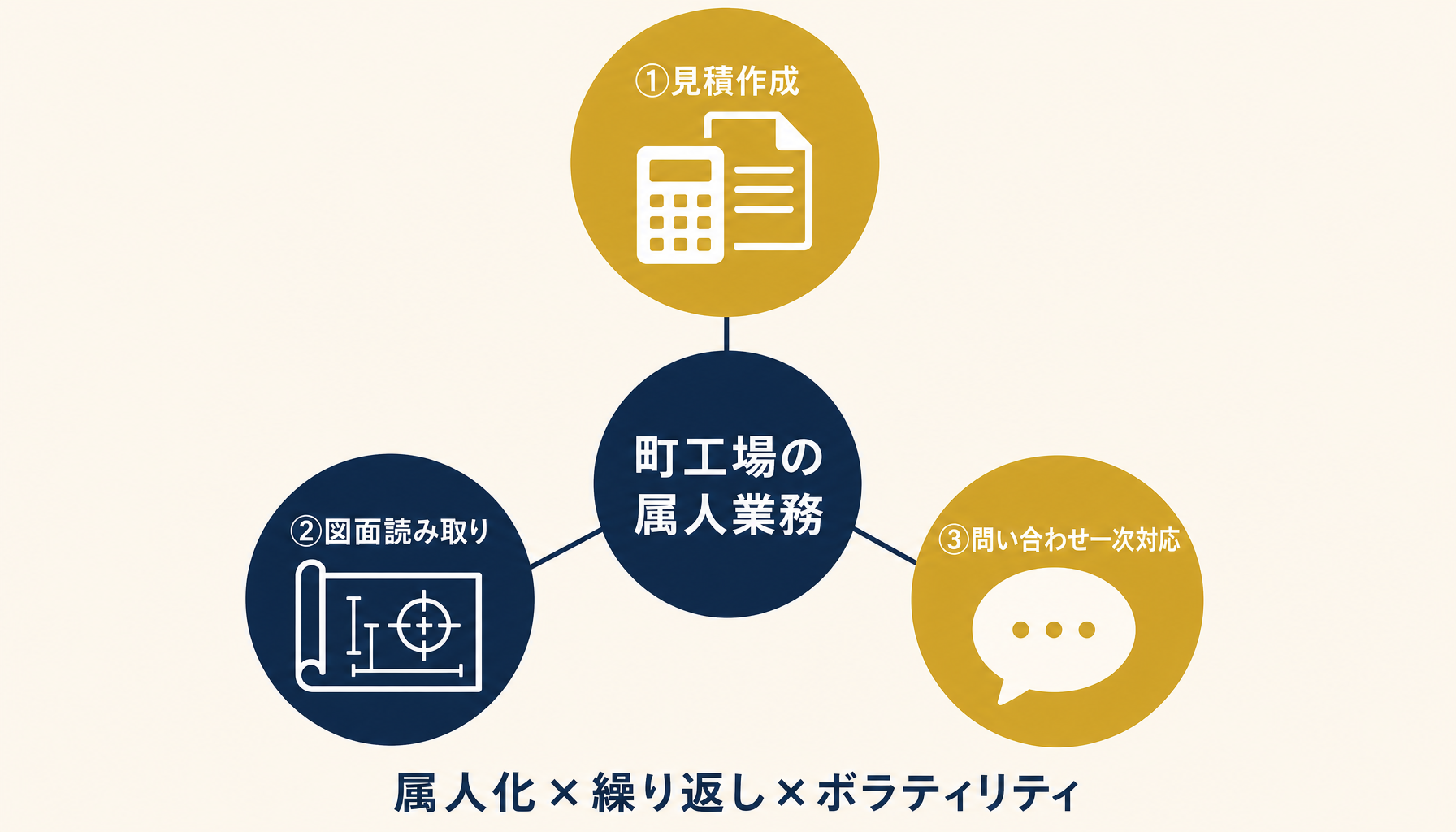

結論: 「①見積作成」「②図面読み取り」「③問い合わせ一次対応」の3点が、町工場でAI投資のリターンが見えやすい筆頭領域。
町工場で日常的に発生し、かつ属人化と繰り返しが両立する業務を棚卸しすると、上記の3点に収束する傾向がある。共通点は、ベテラン担当者のノウハウに依存し、本人不在時に対応が滞り、しかも1件あたりの所要時間が読みにくい点だ。AI導入のリターンが見えやすいのは、まさにこの「属人化×繰り返し×ボラティリティ」の三拍子が揃った領域である。
逆に、加工そのもの(NC旋盤の段取り・治具設計の最終判断・現場の異音検知)は、AI単独では当面置き換わらない。ここを最初の対象にすると「AIに期待しすぎて使えなかった」という典型的な失敗に進む。最初に手を付けるべきは「ホワイトカラー寄りの属人業務」と切り分けるのが筋がよい。

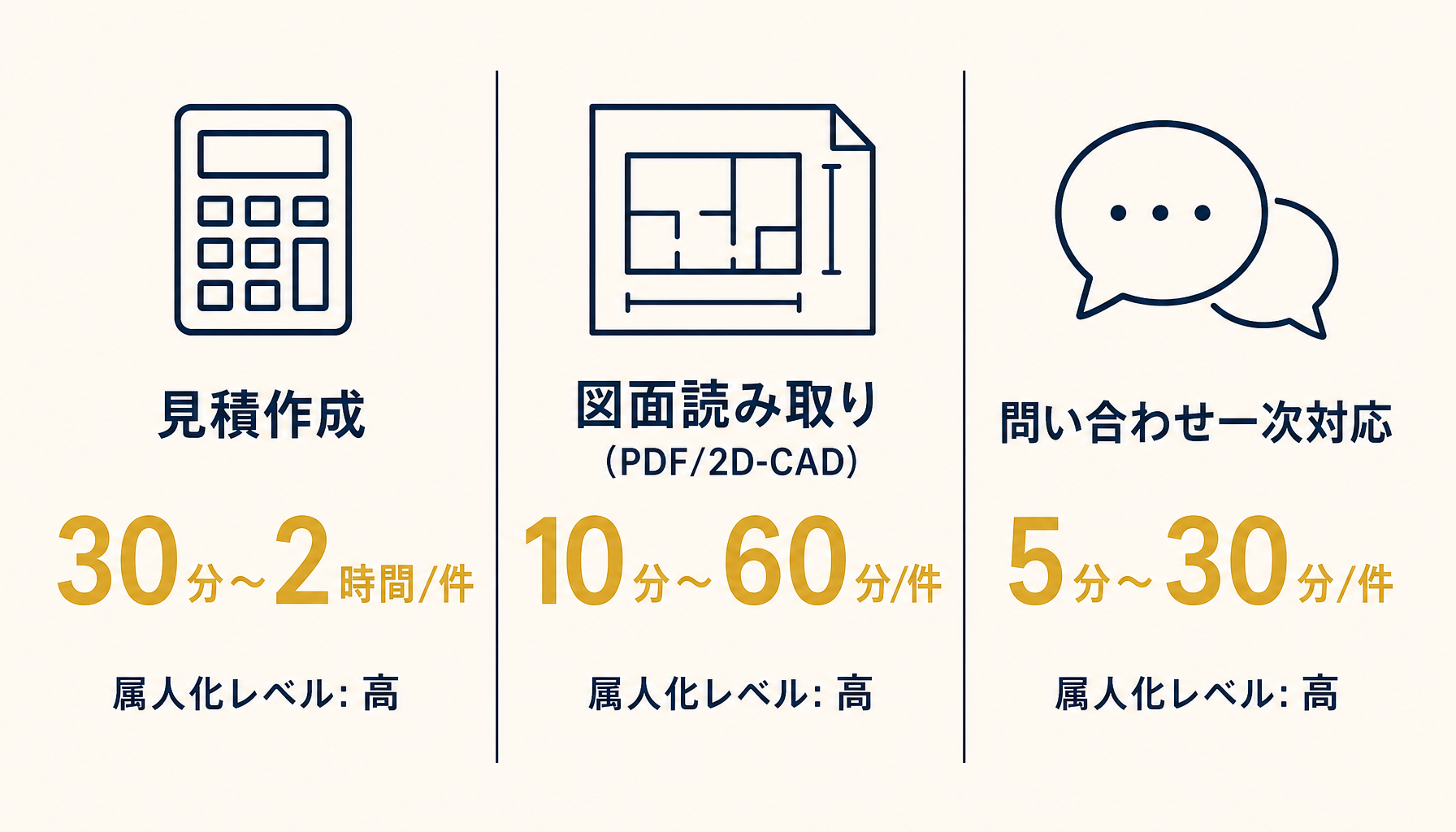

一方で、上記3点は単独で動かすのではなく「見積の下書きAI ↔ 図面メタ情報 ↔ 問い合わせ履歴」がデータとして繋がると、回答リードタイムが大きく縮む。最初は1領域から始め、後で連結することを前提に、データの粒度(顧客ID・案件ID・材質コードなど)を最初から共通化しておくとよい。
見積作成のAI自動化はどこまで進んだか
結論: 過去案件データを学習させ「下書きを数分で出す」運用は実用域。完全自動の金額確定はまだ人間判断と組み合わせるのが安全。

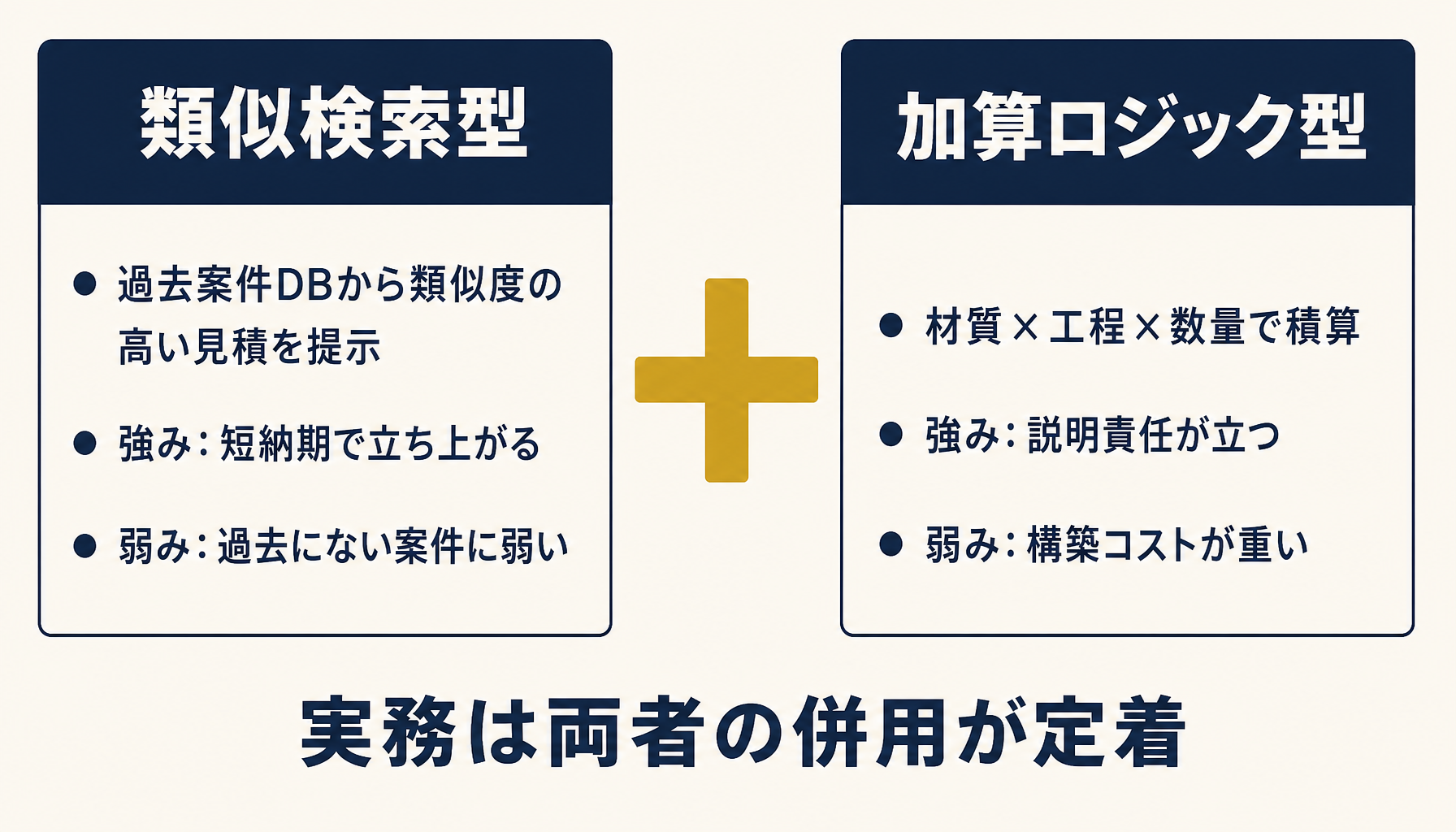

見積作成は、町工場で1日のかなりの時間を奪う業務でありながら、ノウハウの大半がベテラン1人の頭の中にある領域だ。AIによる自動化アプローチは大きく2系統に分かれる。1つ目は「過去の類似案件を検索し、近い案件の見積を雛形として提示する類似検索型」。2つ目は「材質・工程・数量から積み上げ計算する加算ロジック型」。実務では両者を組み合わせ、まず類似案件を提示し、差分のみベテランが調整する運用が現場定着しやすい。
実装の重さは想像より軽い。Excelやスプレッドシートで5年分の過去見積があれば、社内サーバ/クラウドのいずれにも載せられるレベルで動く。むしろ難しいのは「過去見積の粒度がバラバラ」「型番・材質コードが揺れている」というデータ側の課題で、ここを整える工数のほうが、AI側の構築工数より重いケースが多い。

自動化の効果が定量的に見えやすい工程でもある。1件あたり30分〜2時間の見積を5〜15分程度に短縮できれば、ベテラン1人で月20〜40時間の解放につながる試算が成立する。失注理由の上位に「回答が遅かった」が入っている工場なら、リードタイム短縮による受注数の増加というトップライン効果も期待できる。自社の業務に当てはめてどこから手を付けるか迷う段階であれば、まずは初月無料の経営AI診断で見積業務の棚卸しから始めるのが最短の動き方だ。
図面読み取りAIで何が読めて何が読めないか

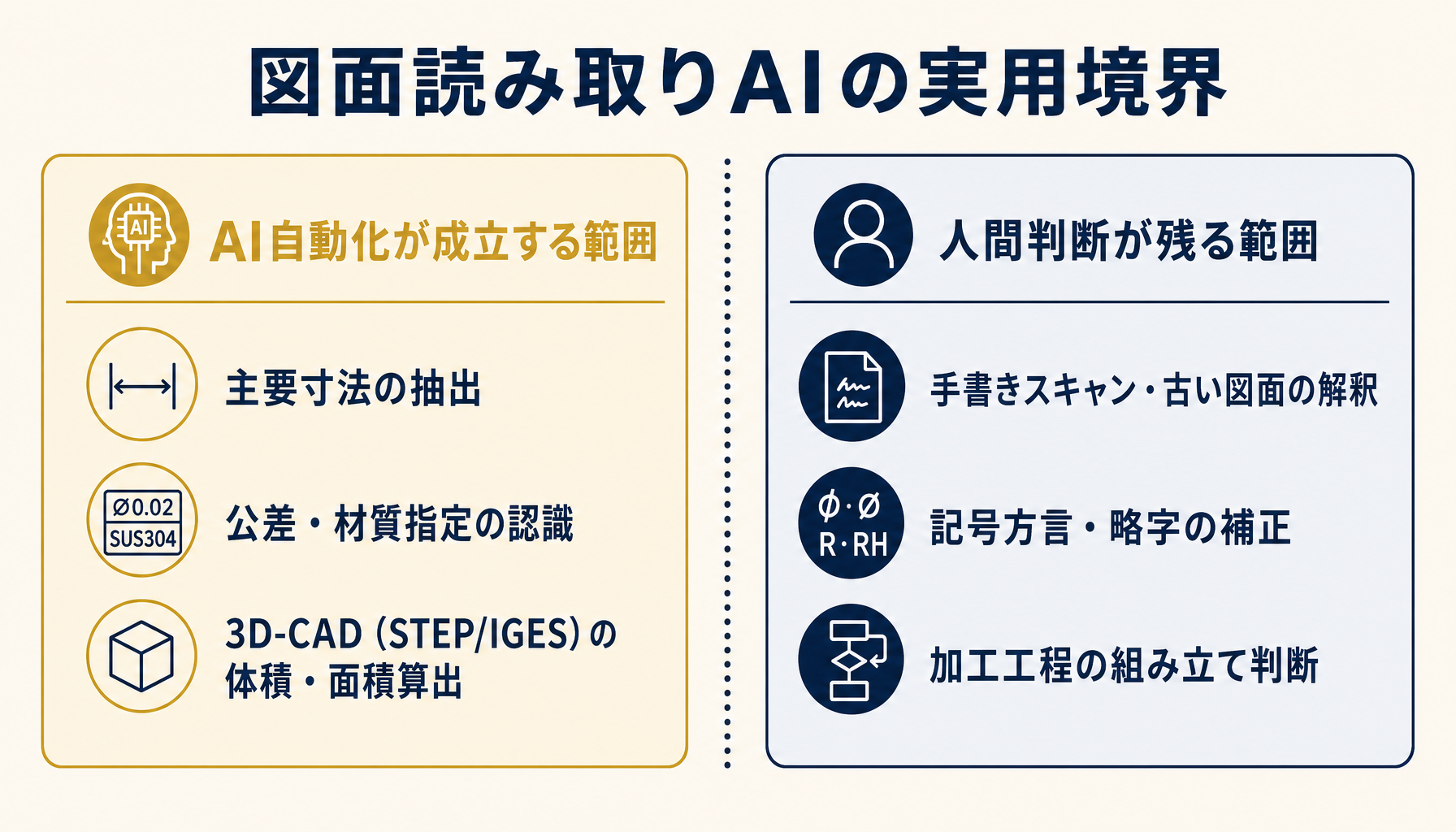

結論: 主要寸法・公差・材質などのメタ情報抽出は実用域。金額の自動算出までを完全自動化するのは現状リスクが残る。
図面読み取りは、町工場のAI活用文脈で最も期待が大きい一方、誤解も多い領域だ。実際にAIが対応可能なのは「PDF図面・2D-CAD(DXF)からの主要寸法・公差・材質指定のメタ情報抽出」までで、ここから先の「加工工程の組み立て」「コスト算出」は別レイヤーになる。3D-CAD(STEP・IGES)であれば体積・表面積・穴数など物理量の自動算出は比較的安定しているため、機械加工の積算ロジックに直結させやすい。
実務上の落とし穴は、図面1枚ごとの精度ばらつきだ。手書きスキャン・古い図面・記号の方言・略字などが混在する現場では、AI単独で全件を正確に読み取るのは難しい。現実解は「AIで一次抽出 → 担当者が確認・補正 → 確定データを学習に戻す」というループを回し、徐々に対応率を上げていく運用設計である。最初から100%自動化を目指すと挫折する。

この領域で重要なのは、図面読み取り自体を目的化しないことだ。読み取った結果が見積AI・工程計画AI・在庫システムに連結されて初めて投資回収につながる。逆に言えば、図面読み取りに大金を投じて単独運用するのは費用対効果が見合いにくい。前段の見積自動化と組み合わせ、データの受け渡し設計まで含めて計画するのが筋のよい進め方になる。
問い合わせ一次対応の自動化と現場接続
結論: 問い合わせの「仕分けと一次回答」までをAIに任せ、二次以降は必ず人間につなぐ運用が現場で機能している現実解。
町工場宛ての問い合わせは「在庫確認」「納期照会」「過去取引案件の再見積」「飛び込みの新規案件」と多様で、しかも対応者がベテラン1人に偏ることが多い。ここをAIに完全に置き換える発想は危ういが、「最初の受け答え+仕分け+過去履歴の引き出し」までであれば、現場で十分に機能する。

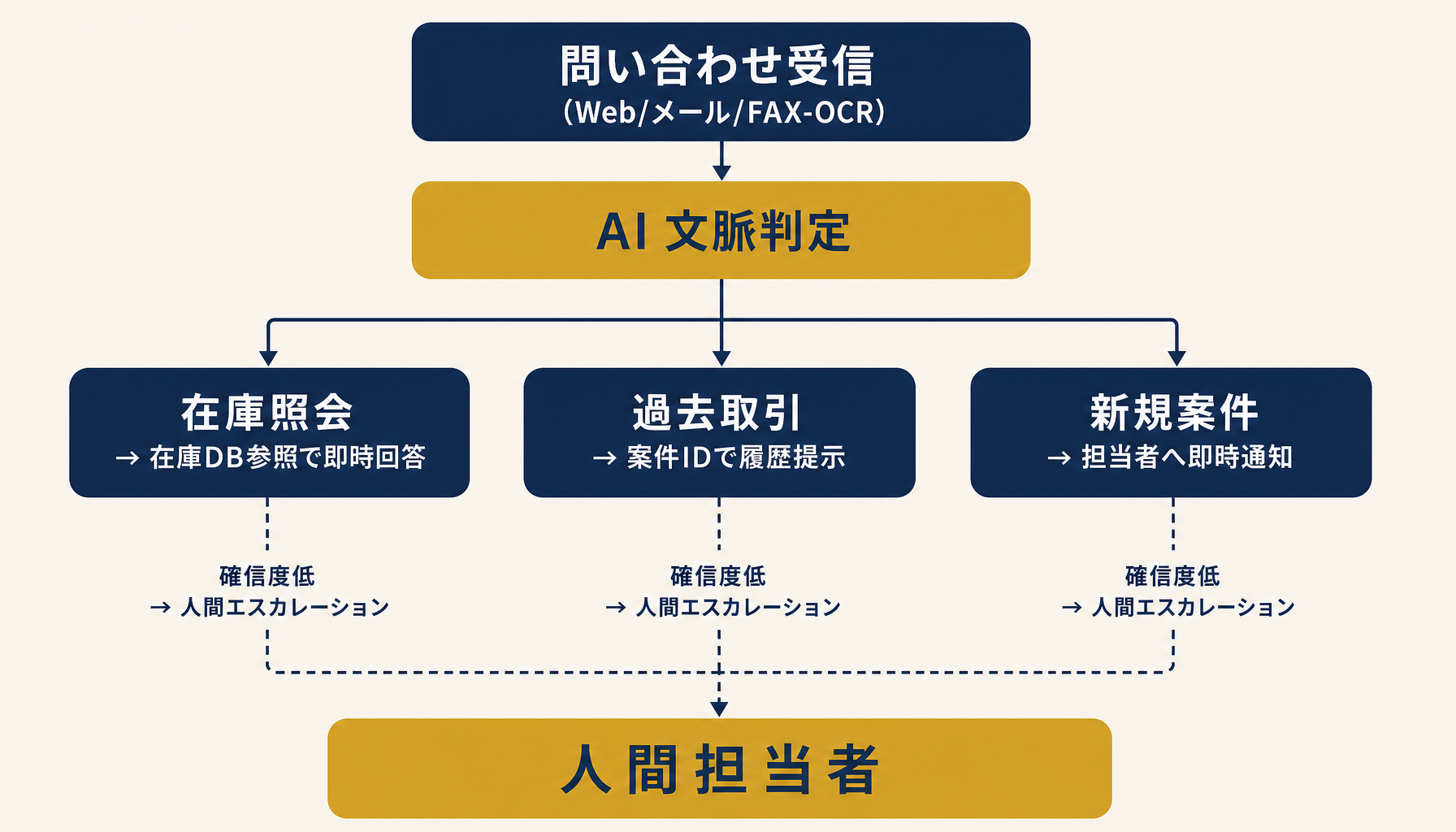

仕組みとしては、Webサイトのチャット窓口・メール受信ボックス・受信FAXのOCRなどを起点に、AIが文脈を判定して「在庫照会なら在庫DBを参照」「過去取引なら案件IDで履歴を提示」「新規案件なら担当者へ即時通知」と振り分ける形が一般的だ。重要なのは、AIが確信を持って答えられない問い合わせを早めに人間にエスカレーションする閾値設計で、ここを甘くすると誤回答リスクが立ち上がる。

効果が見えやすいのは深夜・休日の取りこぼし削減と、社内での問い合わせ履歴の集約だ。後者は地味だが効果が大きい。問い合わせデータが集約されることで「どの製品の問い合わせが多いか」「どの顧客が次に大型案件を出しそうか」という営業判断の材料にもなる。一次対応の効率化が、結果的に営業側のリード管理改善まで波及するのが、この領域の隠れたリターンである。
導入コスト・補助金・回収シミュレーション
結論: 初期数十万円〜数百万円のレンジで始められる。IT導入補助金などを併用しつつ、回収は工数削減を起点に半年〜1年スパンで設計する。

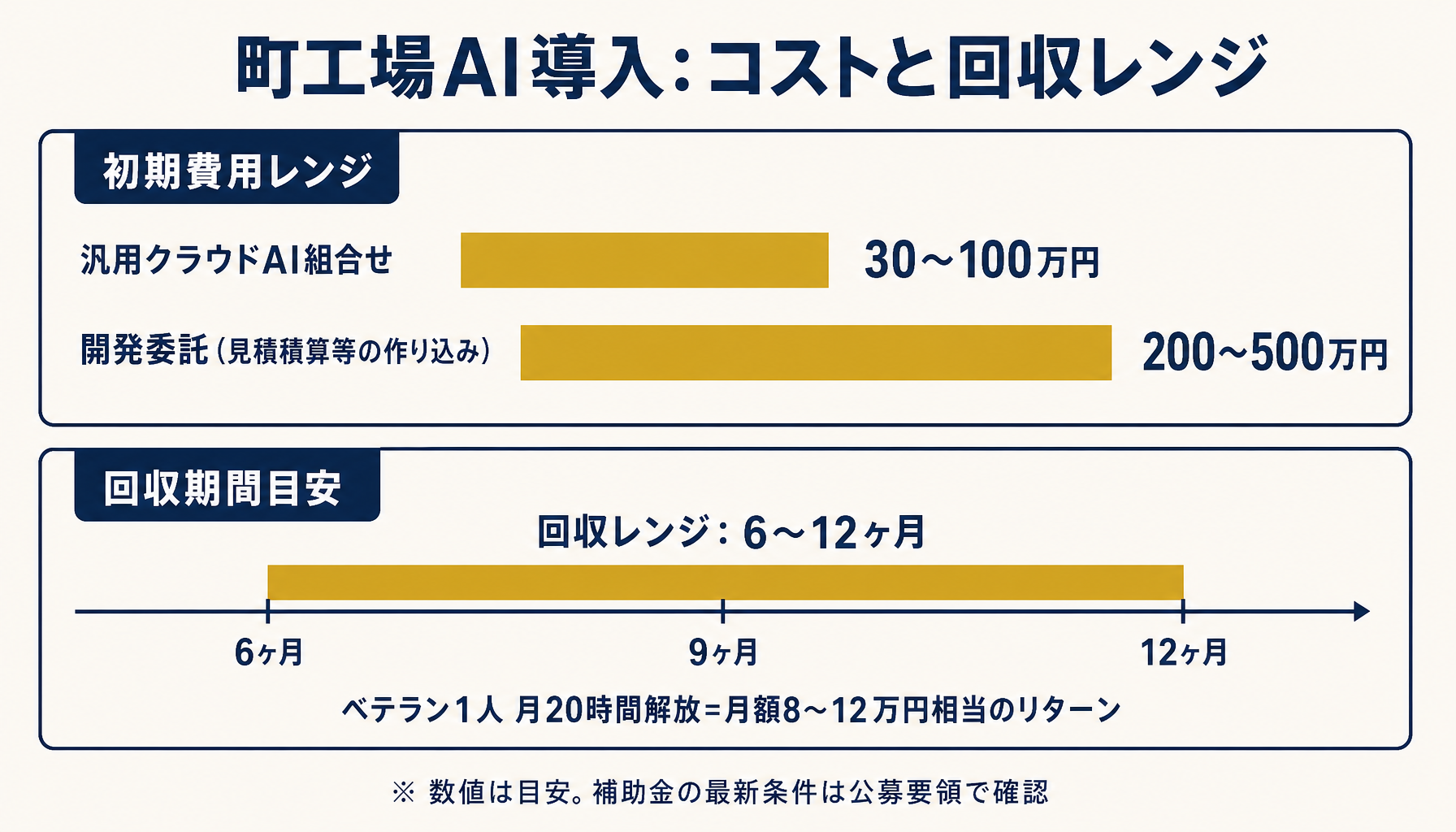

町工場でのAI導入コストは、選ぶ範囲と内製/外部委託の比率で大きく変動する。汎用クラウドAI(チャットボット・OCR・類似検索)の組み合わせで始める場合、月額数万円のサブスクとPoC費用30〜100万円程度から着手する例が増えている。一方、図面読み取りや見積積算ロジックの作り込みまで進めると、開発委託で200〜500万円規模に膨らむレンジに入る。

費用回収は「工数削減金額 ÷ 月額コスト」のシンプルな割り戻しで設計するのが定着しやすい。ベテラン1人の人件費単価を時給4,000〜6,000円と置き、月20時間の解放であれば月額8〜12万円相当のリターン。これを基準にPoC費用の回収月数を計算すると、6ヶ月〜12ヶ月で原資回収できる構造が見えてくる。IT導入補助金やものづくり補助金などを併用すれば初期負担を圧縮できる場合があるが、補助金は公募回ごとに条件・補助率が変動するため、最新の公募要領は必ず一次情報で確認すること(数値はあくまで目安)。自社の業務に当てはめてどの工程からPoCを設計すべきか迷う段階であれば、初月無料の経営AI診断で工程別のROIを試算するところから始めるのが現実的だ。
失敗パターンと自社で始める3ステップ
結論: 「いきなり全部AIに置き換える」「PoCで満足してしまう」「データ整備を後回しにする」の3つが定番の失敗。最初の3ステップを設計すれば回避できる。
実際に町工場でAI導入が頓挫する典型パターンは3つに収束する。1つ目は「完全自動化を最初から狙う」。見積も図面も一次対応も全部AIに任せようとして、現場の信頼を失う。2つ目は「PoCで終わる」。1ヶ月の検証で精度を確認して満足し、本番運用に移行する設計が無いまま予算を使い切る。3つ目は「データ整備を後回し」。過去見積・図面・問い合わせ履歴がバラバラなまま着手し、AI精度が出ずに原因がデータ側だと気づくまで半年浪費する。

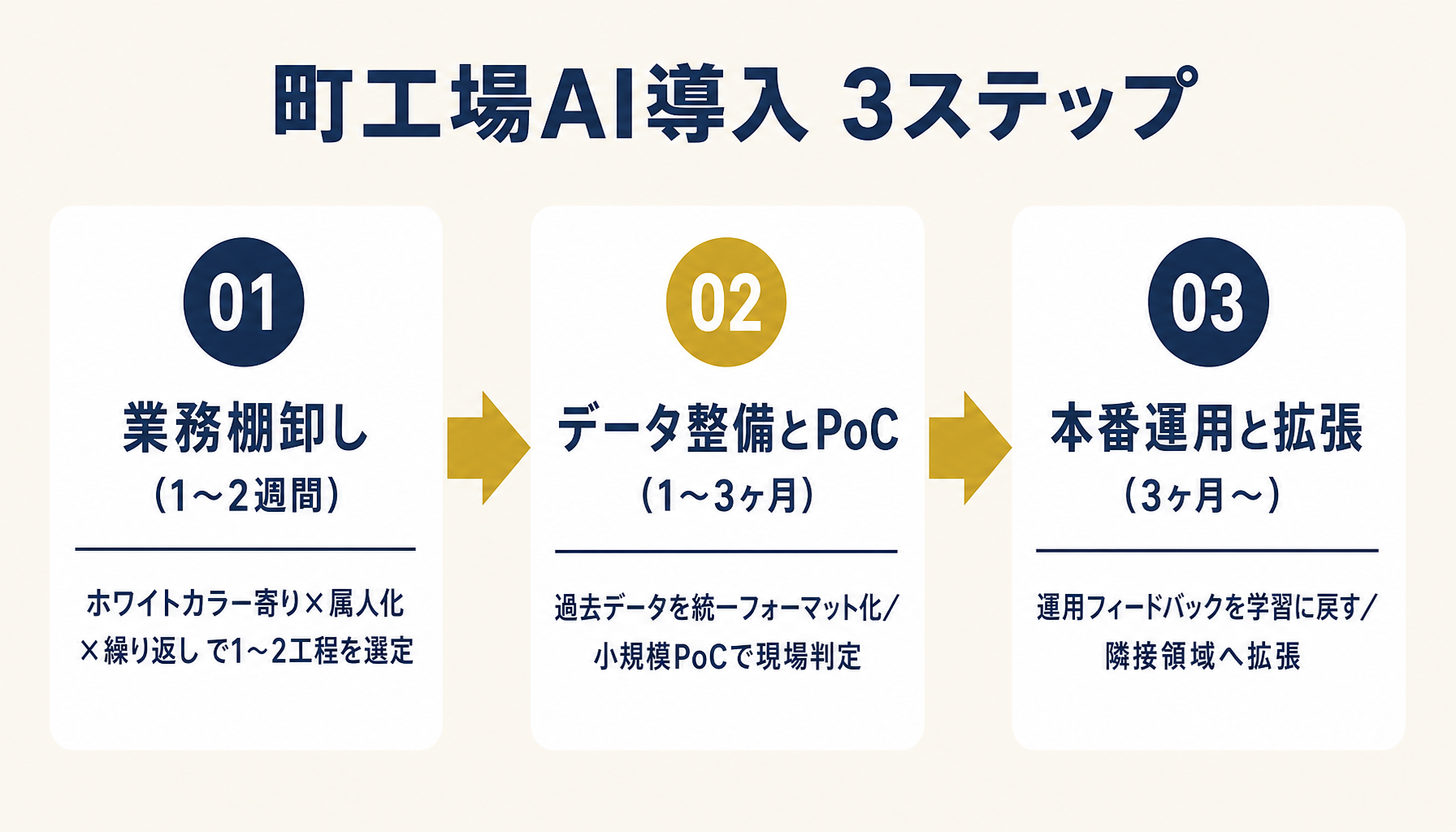

これらを回避するための実行ステップは、ざっくり次の3段階で設計するのが現場感に合う。
- 業務棚卸し(1〜2週間): 自社の業務を「ホワイトカラー寄り×属人化×繰り返し」の3軸でリストアップし、AI投資のリターンが見えやすい工程を1〜2個に絞る。
- データ整備とPoC(1〜3ヶ月): 対象工程の過去データ(見積・図面・問い合わせ履歴)を統一フォーマットに整える。並行して小規模PoCを回し、現場の担当者が「使える/使えない」を判定できる粒度まで持っていく。
- 本番運用と拡張(3ヶ月〜): PoCで成立した工程を本番に乗せ、運用フィードバックを学習に戻す仕組みを作る。1領域で安定したら、隣接領域(例: 見積→図面読み取り→工程計画)へ拡張する。

このうち最初の業務棚卸しは、外部の伴走者を入れて第三者の目で進めるほうが、結果が出やすい。社内だけで進めると「現場の声が大きい工程」が優先されがちで、本来ROIが高い工程を見逃すことが多い。自社のどの工程から始めるべきか整理したい段階であれば、初月無料の経営AI診断で社内業務の可視化と改善提案を一緒に進めるのが、最短距離の進め方になる。
まとめ
町工場でのAI活用は、見積・図面・問い合わせ一次対応の3領域に絞れば現実的な投資回収が見える領域だ。完全自動化ではなく半自動運用を前提に、データ整備と業務棚卸しを先行させれば、初期数十万円のレンジで始められる。最初の一手として、自社のどの工程から着手するかの判断材料が欲しいときは、初月無料の経営AI診断(通常30万円相当)で社内の業務棚卸しから改善提案までを一緒に進めることができる。
関連記事
- 飲食業向け AI 活用事例と導入ステップ — 関連: 業種別のAI活用パターン
- 建設業・工務店向けシステム導入の落とし穴と対策 — 関連: 業種別の導入失敗パターン
- 受注管理システムを AI でどこまで自動化できるか — 関連: 受注業務の自動化範囲
- 中小企業のチャットボット導入ROI試算 — 関連: 一次対応自動化のROI設計
- 中小企業向け AI 導入の初期費用と相場感 — 関連: 費用相場の横断視点
「まず費用感だけ知りたい」という方へ。
1分で概算費用がわかるシミュレーターをご用意しています。
よくある質問
- Q. 町工場でAIを入れるなら、最初に着手すべき業務はどれですか
- A. 見積作成の下書き自動化が最も投資対効果が出やすい領域です。受注前に1件あたり30分〜2時間かかっていた見積が、過去案件データと図面メタ情報を学習させたAIにより数分の下書き出力まで短縮できます。完全自動ではなく「最終チェックは人間」の半自動運用でも、ベテラン1人の工数を月20〜40時間ほど解放できる試算例があります。属人化していたノウハウを社内に残せる副次効果も大きく、後継者問題を抱える工場との相性が良い領域です。
- Q. 図面(PDF・2D-CAD)をAIに読み込ませて自動見積はどこまで実用ですか
- A. 現実解は「寸法・公差・材質などの主要メタ情報の抽出」までで、見積金額の最終算出はAI下書き+人間判断の二段構えが安全です。OCRと寸法認識の精度は機種・図面品質に依存するため、図面1枚ずつの精度ばらつきが大きい点に注意が必要です。3D-CAD(STEP・IGES)からの体積・面積算出は比較的安定しており、加工工程の自動見積に直結します。最初から完全自動化を狙わず、ベテラン担当者の確認時間を半減させる程度の目標が現実的です。
- Q. 問い合わせ対応をAIに任せると顧客との関係性が薄くならないか心配です
- A. AIは一次受けと仕分けに限定し、二次以降は必ず人間につなぐ運用を取れば関係性は損なわれません。むしろ深夜・休日の取りこぼしが減り、レスポンス速度が上がることで信頼性向上に寄与した事例が増えています。重要なのはAIの回答範囲を明文化し、確信度が低い質問は即座に「担当者から折り返します」と切り替えることです。完全自動化を欲張ると誤回答リスクが立ち上がるため、運用設計の初期から人間エスカレーション条件を設計に組み込んでおくと安全です。
- Q. 従業員20人規模の町工場でも導入できますか、それとも100人規模以上の話ですか
- A. 20人規模でも十分に成立します。むしろ規模が小さいほど、限られた人数に業務が集中している分、1人あたりの工数削減インパクトが大きく出ます。ただし「専任のIT担当が居ない」という制約はあるため、外部パートナーに伴走してもらう前提で予算を組むのが現実的です。クラウドサービスのサブスクとPoC費用の組み合わせで、初期数十万円から始められる例が増えています。IT導入補助金などの活用で実質負担を抑えられる場合もあるため、まずは社内のどの業務が「属人化+繰り返し」になっているかを棚卸しすることから始めてください。
