現地測量・隣地立会い・登記申請が並行するなか、エクセル1枚のステータス管理では外部待ちの滞留案件に気づけません。掛け持ち時に崩れる構造を解説します。
無料相談受付中いきなり作らない。
AIで何がどう変わるかを、先に見極める。
- ノーコードの卒業先、AIネイティブ受託。事業の文脈で要件から実装まで伴走
- 45分・Web。検討段階のご相談・資料だけでも歓迎。しつこい追客はしません
目次
土地家屋調査士事務所の測量・表題登記案件進捗管理エクセルの限界 複数現場の掛け持ちで起きること
現地測量・隣地立会い・登記申請が並行するなか、エクセル1枚のステータス管理では外部待ちの滞留案件に気づけません。掛け持ち時に崩れる構造を解説します。
土地家屋調査士事務所の案件は、現地測量や図面作成のように事務所内で完結する工程と、隣地所有者の立会い、法務局の審査のように相手の都合で進む工程が交互に発生します。この性質を意識せずエクセル1枚の「進捗ステータス」列だけで案件を管理すると、複数現場を掛け持ちするほど「今どの案件が本当に止まっているのか」が見えなくなっていきます。本記事では、その構造的な理由と、エクセルのままでもできる可視化の工夫を解説します。
測量道具と案件フォルダが積み上がるほど、1列のステータス管理では追いきれなくなる
土地家屋調査士事務所の案件は「内部工程」と「外部待ち」が交互に来る
表題登記案件の進捗は、事務所で完結する内部工程と、隣地所有者や法務局など外部の都合で止まる外部待ちが交互に発生し、1列で表すと実態が見えなくなります。
内部工程と外部待ちを同じ「進捗ステータス」欄に書くと、両者の性質の違いが消えてしまう
弊社が中小の土地家屋調査士事務所から経営相談を受けてヒアリングすると、案件一覧のエクセルには「受注」「測量中」「申請準備中」「登記完了」のような進捗ステータスが1列で管理されているケースがよく見られます。ここには見落としやすいポイントがあります。案件の工程には、事務所のスタッフが手を動かせば前に進む内部工程と、隣地所有者への連絡や法務局の審査のように、相手が動いてくれるまで事務所側では何もできない外部待ちの工程が混在しているという点です。
実際の工程を内部工程と外部待ちに分けて整理すると、次のようになります。
| 工程 | 区分 | 主な依存先 |
|---|---|---|
| 受注・ヒアリング | 内部 | ― |
| 机上調査(登記記録・地図等の資料収集) | 内部 | ― |
| 現地測量 | 内部(天候に左右されることがある) | 天候 |
| 隣地所有者への立会い依頼・日程調整 | 外部待ち | 隣地所有者 |
| 境界確認書の取得 | 外部待ち | 隣地所有者 |
| 図面作成・申請書類作成 | 内部 | ― |
| 登記申請〜審査完了 | 外部待ち | 法務局 |
この一覧を見ると、案件が止まりやすい工程の多くが外部待ちに集中していることが分かります。ところが多くのエクセル進捗表では「測量中」「申請準備中」のように内部工程と外部待ちの区別なく1つのステータス欄へ書き込まれるため、所長が案件を横断して見たときに、どの案件がスタッフの作業待ちで、どの案件が隣地所有者や法務局の返答待ちなのかを判別できません。掛け持ちする現場が増えるほど、この見分けがつかないことの負担は大きくなっていきます。
なぜ「進捗ステータス」列だけでは実態が見えなくなるのか
「立会い調整中」という同じ表記でも、待ち始めて10営業日の案件と30営業日の案件は区別がつかず、経過日数を記録しない限り所長は滞留に気づけません。
同じ「3名立会い」の案件でも、1名の都合次第で所要日数は20営業日変わる

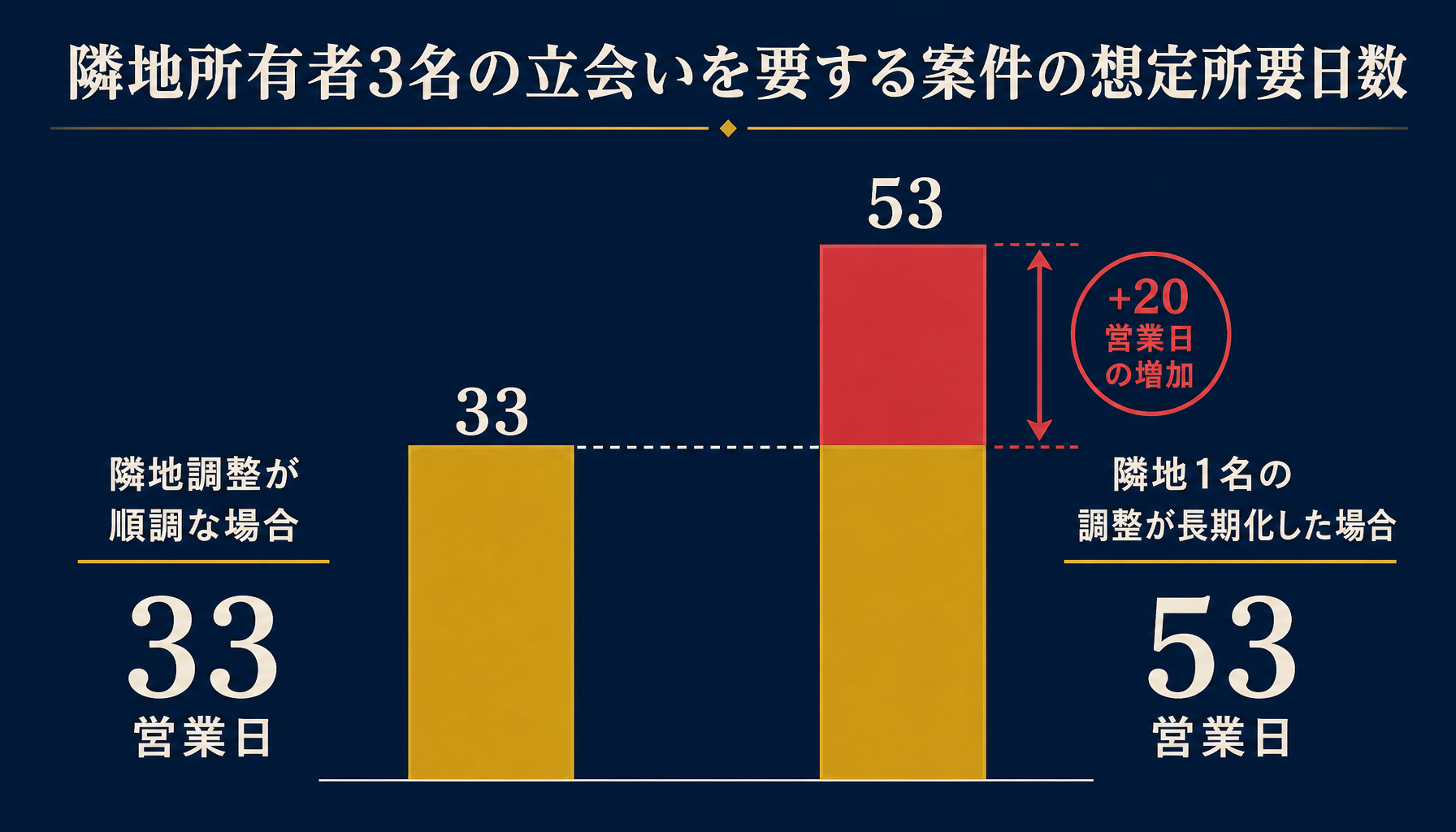

具体的な設例で考えます。仮に、隣地所有者3名の立会いを要する、確定測量を伴う土地の表題登記案件を想定し、各工程の所要日数を次のように置きます(あくまで説明のための仮の日数であり、実際の案件ごとの所要日数を示す統計値ではありません)。受注〜現地測量の準備:3営業日、現地測量:2営業日、官公署での資料取得:7営業日、隣地所有者3名への立会い依頼〜日程確定:条件が揃えば10営業日、図面作成・申請書類作成:3営業日、登記申請〜完了:8営業日、とします。
この前提で内部工程・外部待ちをすべて合計すると、3+2+7+10+3+8=33営業日です。ところが隣地所有者3名のうち1名が遠方に転居していて連絡調整に時間がかかった場合、立会い依頼〜日程確定の工程だけが10営業日から30営業日に伸びるとします。この場合の合計は3+2+7+30+3+8=53営業日となり、同じ3名立会いの案件でも20営業日の差が生まれます。この20営業日の差は事務所側の作業スピードとは無関係で、隣地所有者1名の都合だけで生まれている点が重要です。
問題は、この2つの案件がエクセルの進捗表では「立会い調整中」という同じ1行に見えてしまうことです。いつから待っているかという起算日を記録していなければ、所長は33営業日で終わる案件と53営業日かかる案件を同じ優先度で扱ってしまい、本当に確認の連絡を入れるべき案件を後回しにしかねません。
何が「外部待ち」の長さを左右するか
隣地所有者の人数や連絡の取りやすさが外部待ちの長さを左右し、この変動要因を記録していないと所長は案件ごとの遅延リスクを事前に見積もれません。
立会い相手が増えるほど、全員の予定が揃うタイミングは組み合わせで遠くなる
外部待ちの長さを左右する要因はいくつかあります。まず隣地所有者の人数です。立会いを依頼する相手が1名増えるごとに、全員の都合が揃うタイミングを探す組み合わせが増え、日程調整にかかる時間は人数が増えるほど伸びやすくなる傾向があります。次に、所有者の居住地や連絡の取りやすさです。近隣に住んでいてすぐに連絡がつく所有者ばかりの案件と、遠方に転居していたり相続の手続きが済んでいなかったりする所有者を含む案件とでは、同じ「立会い待ち」でも中身の重さがまったく異なります。法務局側の審査期間も時期によって混み具合が変わることがあり、これも事務所側でコントロールしにくい変動要因です。
弊社が経営相談で伺った土地家屋調査士事務所では、進捗表の「立会い調整中」という表記が数週間にわたって更新されないまま残っていたことがありました。担当者はその間も電話や訪問で連絡を試みていたのですが、進捗表には「いつ依頼したか」「何回連絡を試みたか」という記録がなく、所長がクライアントから状況を尋ねられて初めてシートを掘り返し、実は連絡が取れていない所有者が1名いたことが分かった、というケースです。担当者の対応自体は間違っていませんでしたが、進捗表がその努力を記録できていなかったために、事務所として滞留に気づくタイミングが大幅に遅れました。
外部待ちを可視化する進捗表の組み方
「現在工程」の列に加えて「待ち区分」「待ち相手」「起算日」「経過日数」の4列を足すだけで、エクセルのままでも滞留案件を見分けやすくなります。
5列構成にして経過日数を自動計算すれば、並べ替えるだけで滞留案件が浮かび上がる
実務的な対策は、進捗ステータスを1列で終わらせず、案件一覧に次の列を追加することです。①現在工程(受注・測量・立会い調整・申請準備・審査中・完了など)、②待ち区分(内部/外部待ちのいずれか)、③待ち相手(隣地所有者の氏名や法務局など、外部待ちの場合のみ)、④起算日(その工程に入った日付)、⑤経過日数(TODAY関数で起算日から自動計算)。この5列があれば、案件一覧を経過日数の降順に並べ替えるだけで、どの案件が最も長く止まっているかが一目で分かるようになります。
経過日数の列に条件付き書式を設定し、たとえば14日を超えたら黄色、30日を超えたら赤で表示するようにしておくと、シートを開いた瞬間に確認が必要な案件が視覚的に浮かび上がります。複数現場を掛け持ちするスタッフが多い事務所では、担当者列も加えてフィルタや並べ替えができるようにしておくと、所長が「誰が何件抱えていて、どれが滞留しているか」を横断的に把握しやすくなります。自社の進捗表がどこまでこの構造になっているか整理に迷ったら、初月無料の経営AI診断で現状の管理表を一緒に棚卸しすることもできます。
エクセル管理が限界を迎えるサインと次の一手
案件数が増えて経過日数の確認が手作業で追いつかなくなったとき、エクセルでの進捗管理は限界に近づいているサインです。
自社の進捗管理フローは、外部の目を入れると棚卸しが進みやすい
エクセルでの進捗管理が崩れ始める典型的なサインは3つあります。1つ目は、担当者が増えて同じシートを複数人が同時に開いて編集するようになり、上書きによる更新漏れが起き始めたときです。2つ目は、案件数が増えて経過日数の確認を毎回目視で行うことが追いつかなくなり、条件付き書式だけでは滞留案件を拾いきれなくなったときです。3つ目は、クライアントから進捗を尋ねられるたびにシートを掘り返して確認する時間が積み重なり、本来の測量・申請業務を圧迫し始めたときです。
どのサインも、エクセルという道具自体が悪いわけではなく、案件数と掛け持ちする現場数が増えたことで、1枚のシートに求められる情報量が管理の限界を超えてしまったことが背景にあります。自社の進捗管理が今どの段階にあるのか、どの案件で滞留が起きやすいのか判断に迷ったら、初月無料の経営AI診断(通常30万円相当)で自社の案件管理プロセスを可視化し、改善提案までご一緒することもできます。
まとめ|内部工程と外部待ちを分けて記録すれば、エクセルでも滞留は見える
土地家屋調査士事務所の案件進捗は、事務所内で完結する内部工程と、隣地所有者や法務局など外部の都合に左右される外部待ちが交互に発生します。この2つを区別せず「進捗ステータス」の1列だけで管理すると、複数現場を掛け持ちするほどどの案件が本当に止まっているのかが見えなくなります。待ち区分・待ち相手・起算日・経過日数の列を足すだけでも、エクセルのままである程度は滞留を可視化できますが、案件数と担当者数が増えるにつれてこの運用にも限界が訪れます。
自社の進捗管理がどこまで仕組み化できているか、どの案件が実は長く滞留しているか気になったら、初月無料の経営AI診断(通常30万円相当)で現状の案件管理プロセスを可視化し、改善提案までご一緒します。
