印刷会社の受注・進行管理をエクセルで行う限界と校了・入稿の実務

印刷の進行管理が難しいのは工程数が多いからではなく、「校了待ち」という止まって当然の工程が挟まるからです。受注から納品までの実装パターンと、案件数が増えたときに何から崩れるかを実務目線で整理します。

エクセルの帳票と付箋・矢印が絡み合う様子を俯瞰で描いた抽象的な概念イラスト 印刷案件の進行はエクセル1枚では追いきれない工程が連鎖する

印刷業の進行管理は、他の受注生産業種と比べても工程間の「待ち時間」が長く、しかもその待ち時間の主導権が自社にない場面が多い業種です。客先の校了待ち、外注先の製本待ちは、自社の作業効率をどれだけ上げても短縮できません。だからこそ、進行管理表の役割は「作業を管理する」ことより「今どこで止まっているかを見えるようにする」ことに寄っていきます。この記事では、受注から納品までの各工程をエクセルでどう組むか、その実装知と、案件が増えたときに崩れる分岐点を順に見ていきます。

受注から納品まで、印刷案件は何工程あるか

印刷の進行管理表に必要な列は、受注・校正・入稿・製版印刷・加工外注・納品の5ブロックに分けると設計しやすくなります。

一般的な受注生産型の業種であれば「受注→製造→納品」の3工程で足りますが、印刷はここに「校正の往復」と「外注加工」という2つの不確定要素が挟まります。見積・受注の段階で数量と仕様(用紙・色数・加工)を確定し、デザイン・版下ができたら初校を客先に送付、修正が入れば再校、そこでようやく校了に至ります。校了後にデータを入稿し、製版(CTPなど)を経て印刷、断裁・折り・製本といった加工工程に入り、加工の一部(特殊製本・箔押しなど)は外注に出すケースも珍しくありません。検品を経て、ようやく納品です。

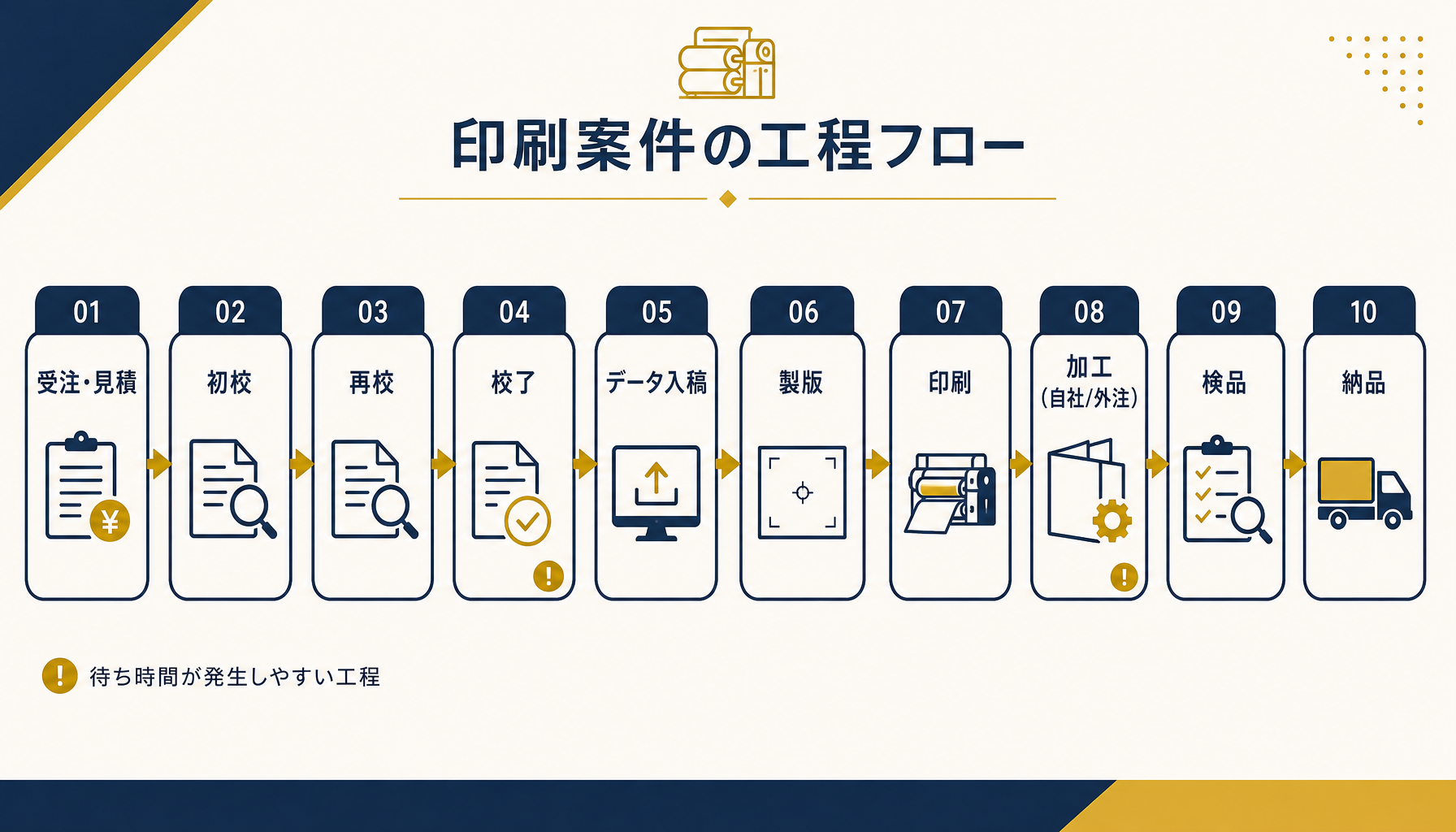

印刷案件が受注から納品まで通過する工程を示すフロー図 校了と外注加工の2箇所が、待ち時間の発生しやすい工程になる

工程数が多いこと自体は、列を増やせばエクセルでも表現できます。実務で難しいのは、この一連の工程のうち「校了待ち」と「外注先の加工待ち」だけは自社内で作業していないのに時間が経過する点です。進行管理表を作るときは、この2つの「待ち」を他の作業工程と同じ感覚で1列に押し込まず、専用のステータス列として独立させることが最初の設計判断になります。

校正・校了管理をエクセルで回す具体的なやり方

校正管理は「初校・再校・校了」を日付列で並べるだけでは機能しません。ステータスを選択式の1列にまとめるのが実務的です。

具体的には、案件行に「校正ステータス」という1列を作り、プルダウンで「初校送付済」「客先確認中」「再校待ち」「校了」を選ばせる形にします。日付を複数列に分けて記録したくなりますが、担当者が増えるほど「初校送付日」「初校回答日」「再校送付日」…と列が増殖し、結局どこを見ればいいか分からなくなります。ステータス1列+最終更新日1列のシンプルな組み合わせのほうが、実務では長持ちします。

ここに条件付き書式を足すと効果が出ます。最終更新日からの経過日数を計算する列を裏に置き、3営業日を超えたら赤、1〜2日ならグレーというように色を変えれば、開いた瞬間に「客先確認中のまま4日放置されている案件」が目に入ります。校了待ちは客先都合で伸びることも多いため、社内の督促電話を入れるタイミングの判断材料としてこの経過日数が使われます。

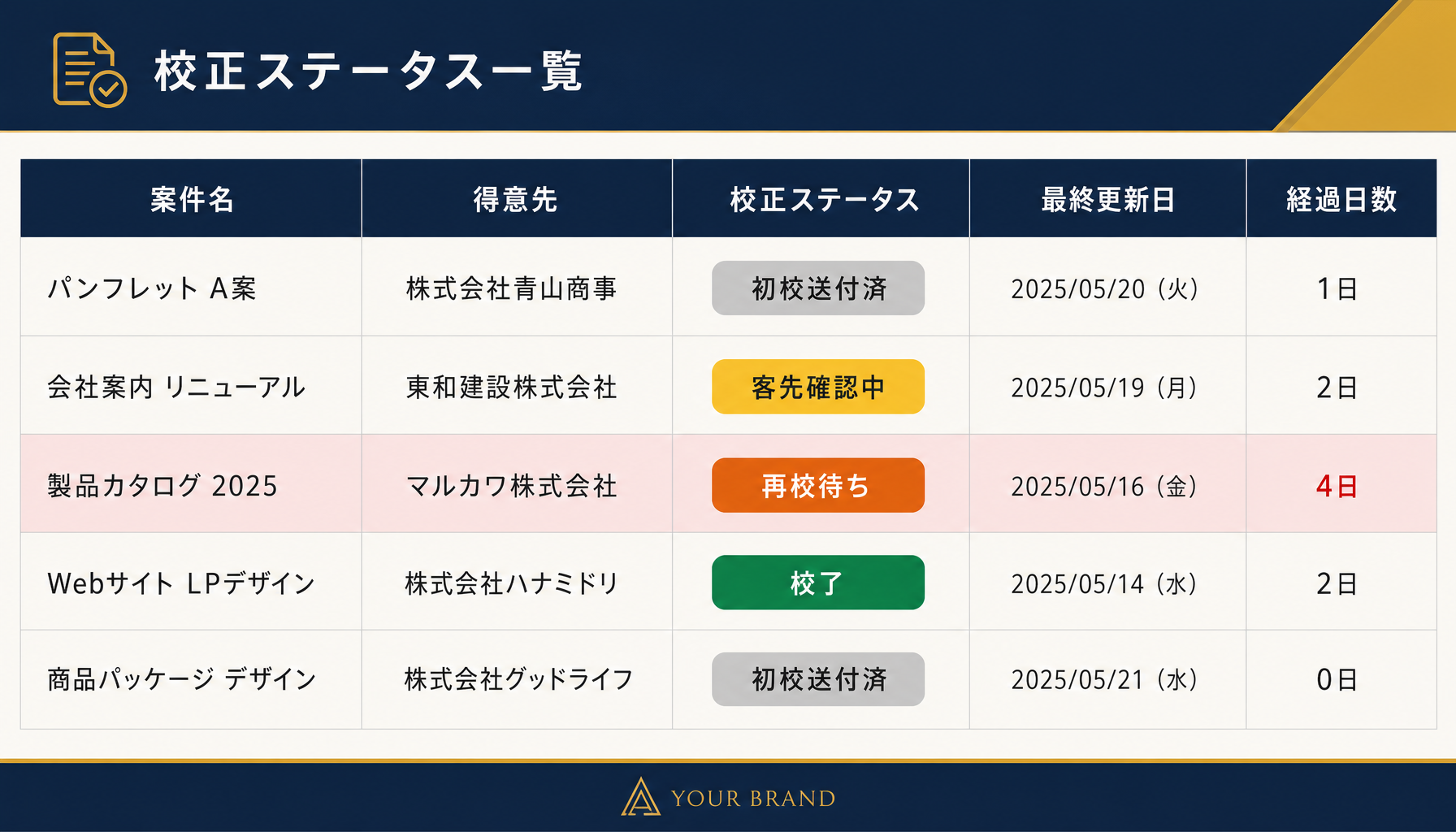

校正ステータスを選択式の1列で管理するエクセル表のイメージ図 校正ステータス1列+経過日数の色分けが、実務では長持ちする組み合わせ

この仕組みが崩れるのは、ステータスの更新を担当者の手入力に依存している点です。忙しい時期ほど更新が後回しになり、実際は校了しているのに表上は「客先確認中」のままの案件が発生します。ここで初めて、進行管理表が「今の状態」ではなく「最後に誰かが触った状態」を表す台帳に変わってしまいます。

入稿・製版・印刷・加工の工程進行をどう可視化するか

校了後の社内工程は、印刷機・加工機という物理的なリソースの空き状況と紐づけて管理する必要があります。

校了とデータ入稿が済んだあとは、製版・印刷・加工という自社内で完結する工程に入ります。ここは客先都合ではなく自社の生産計画の話になるため、進行管理表とは別に「印刷予定表」「加工予定表」を機械・ライン単位で持つ運用が一般的です。印刷機が1台しかない中小印刷会社であれば、進行管理表の「印刷予定日」列がそのまま機械の予約表を兼ねることもありますが、機械が複数台・ラインが複数あるなら、案件ごとの進行管理表と機械ごとの稼働予定表を別シートで持ち、案件行から機械予定表のセルを参照する形にしないと、印刷機のダブルブッキングが起きます。

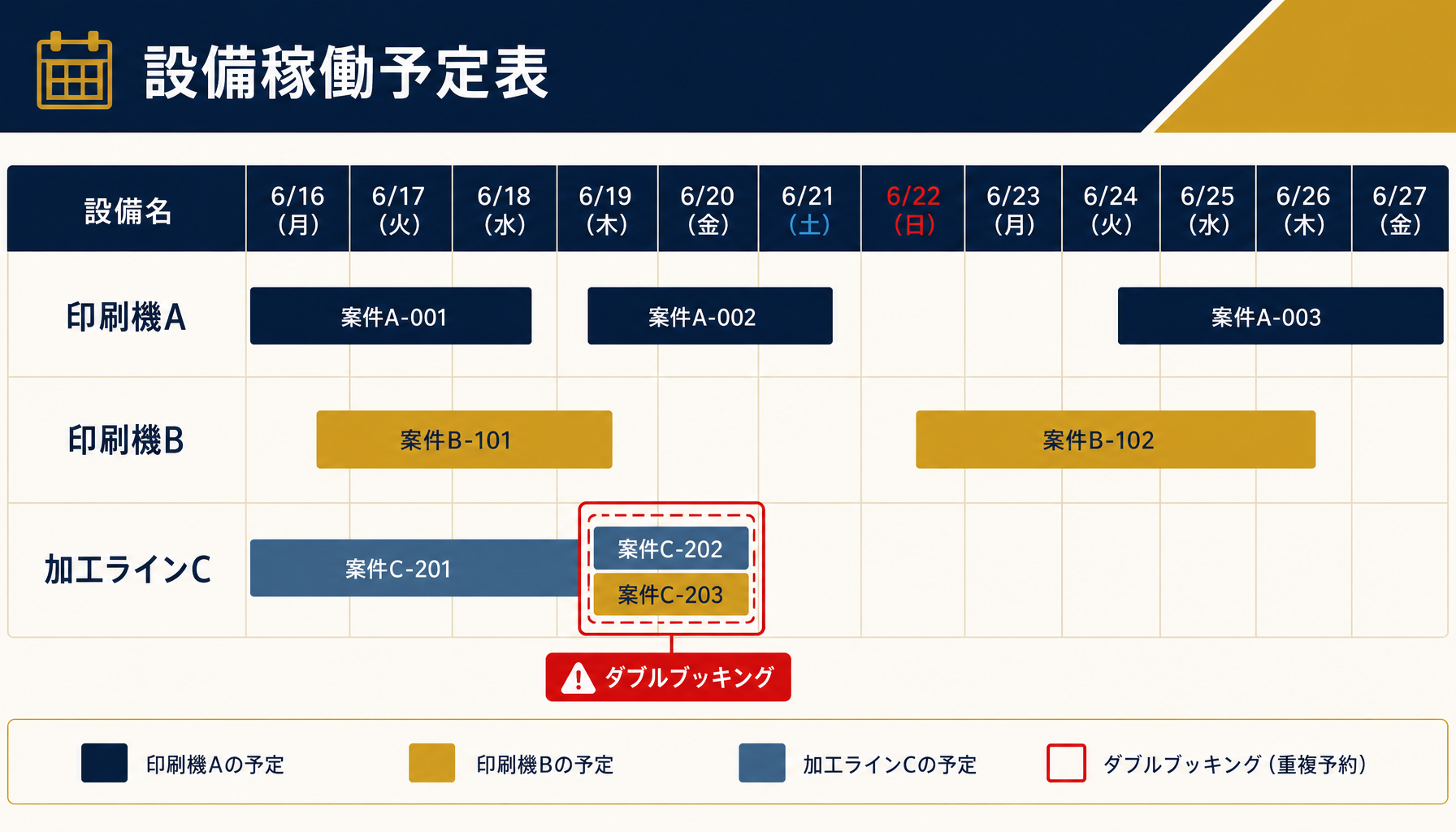

印刷機と加工ラインの予定を機械単位で管理する予定表のイメージ図 機械・ライン単位の予定表を分けないと、印刷機のダブルブッキングが起きる

加工工程(断裁・折り・製本・PP加工・箔押しなど)は、自社加工と外注加工が混在する点が印刷業特有の複雑さです。同じ「加工」列でも、値によって参照先が変わる(自社ラインの予定表を見るのか、外注先の納期回答を見るのか)ため、加工方法列と加工先列を分けて持たせるのが実務上の基本形になります。この分割をせずに「加工:○○製本(外注)」のような自由記述にしてしまうと、後から外注先別に集計するときに文字列の揺れ(表記ゆれ)を手作業で直す羽目になります。

外注(製本等)管理の実装と抜け漏れ対策

外注管理は、発注した事実と納期回答の両方を記録しないと「発注したはずが先方に届いていない」という事故につながります。

外注先(製本会社・特殊加工業者など)への発注は、電話やメール、FAXで行われることがまだ多く、システム間の自動連携がない前提で進行管理表を設計する必要があります。実務でよく機能するのは、案件行に「外注先」「発注日」「先方回答納期」の3列を持たせ、発注日を入れた時点では仮の納期(自社希望日)を入れておき、先方から正式回答が来たら「先方回答納期」を上書きする2段構えです。これを1つの「納期」列にまとめてしまうと、希望と確定の区別がつかなくなり、結局外注先に電話で聞き直す羽目になります。

外注先が増えてくると、進行管理表とは別に外注先マスタ(会社名・標準リードタイム・得意な加工・過去の遅延実績)を持ちたくなります。案件数が少ないうちはこれも同じシートの隅で管理できますが、外注先が5社を超え、かつ加工の種類ごとに使い分けるようになると、案件行から外注先マスタをVLOOKUPで参照する構成に変えたほうが、発注ミスと重複発注を防げます。ここは「エクセルで頑張れる範囲」の一つの目安になる分岐点です。

プロのコンサルタントと中小企業の経営者が会議室でノートPCの画面を指差しながら打ち合わせをしている、顔の映らない写真的なビジネスシーン 外注先との納期確認は、進行管理表の数字だけでは終わらない

エクセルの限界はどこで来るか

エクセルの進行管理表が崩れる兆候は、案件数の増加そのものより「表を開いて探す時間」が発生し始めたタイミングに現れます。

案件数が少ない(目安として同時進行10件前後)うちは、1枚の表を営業と進行管理担当が交互に開いて更新する運用で十分に回ります。案件数が増えると、まず起きるのが「今どの案件が校了待ちで止まっているか」を一覧で把握できなくなる現象です。フィルタや条件付き書式で対処はできますが、担当者が増えて同時に表を開くようになると、ファイルの排他ロックや上書き競合が発生し、更新そのものが後回しにされ始めます。これが「校了待ちの停滞が見えない」状態の正体です。

次に起きるのが、営業と現場の情報分断です。営業は受注時点の顧客要望・値引き経緯を把握していますが、進行管理表にはその経緯が残らないことが多く、現場は「なぜこの仕様になったか」を営業に電話で聞き直すことになります。逆に現場側で発生した仕様変更や遅延が、営業側の顧客対応に反映されないまま、営業が古い納期を客先に案内してしまう事故も起きます。これはエクセルの機能不足というより、進行管理表が「工程の記録」にしか使われておらず、「意思決定の経緯」を残す設計になっていないために起きる分断です。

営業担当と現場担当がそれぞれ別の資料を見てすれ違う様子を示す概念イラスト 進行管理表が工程の記録にしか使われていないと、営業と現場は別々の情報を見続ける

案件数の増加とともに進行管理表が崩れていく3つの兆候を示したインフォグラフィック。同時進行案件数の目安として「10件前後:単一表で運用可」「20〜30件:滞留の見落としが増加」「30件超:営業と現場の情報分断が常態化」の3段階を矢印で示す。ブランド配色(Navy #1A2B4A/Gold #C9A227/Warm White #F5F0E8)を使用。数値は目安であることを示す注記を添える。 同時進行案件数が増えるほど、表を開いて探す時間が先に増えていく

案件数が増えたときにエクセルで足そうとする対策(色分けルールの追加・シート分割・マクロ化)は、その場しのぎとしては機能しますが、担当者が変わるたびに運用ルールの引き継ぎコストが増えていく点に注意が必要です。実務では、この引き継ぎコストの増加こそが「システム化した方が安い」と判断される一番の決め手になります。

脱エクセルの判断基準

システム化を検討すべきタイミングは、案件数・担当者数・拠点数のいずれかが増えて「探す時間」がコストとして無視できなくなった時点です。

判断基準として使いやすいのは次の3つのサインです。第一に、同時進行案件が月間30件を超え、フィルタをかけないと今止まっている案件を把握できない状態になっていること。第二に、進行管理表を同時に開く担当者が3人以上になり、更新の競合や上書き事故が月に何度か発生していること。第三に、営業用の顧客管理と現場用の進行管理が別々の表になっていて、両者を突き合わせる作業が定例化していること。この3つのうち2つ以上に当てはまる場合は、テンプレートの改善では追いつかず、案件・工程・外注先を横断で見られる仕組みへの移行を検討した方が、投資対効果が出やすい段階に入っています。

逆に言えば、これらのサインが出ていない段階でシステムを導入しても、運用が定着しないまま形骸化するリスクの方が高くなります。エクセルの限界は「工程数が多いから」ではなく「案件数・人数が増えて、探す・突き合わせるコストが発生し始めたから」訪れるものだと捉えておくと、システム化の是非を焦らず判断できます。

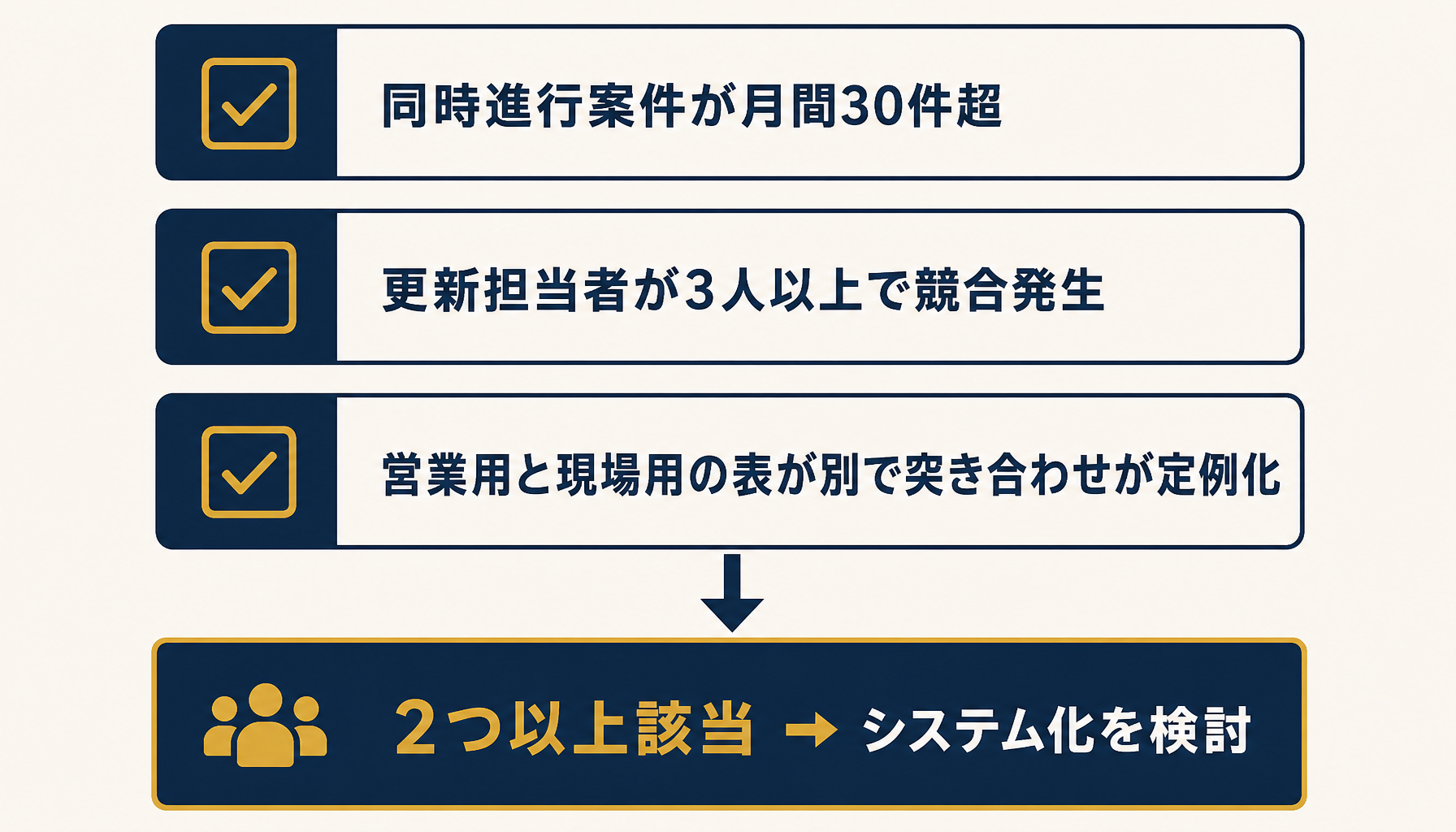

脱エクセルを検討すべき3つのサインを示すチェックリスト形式のフローチャート。「同時進行案件30件超」「更新担当者3人以上で競合発生」「営業用と現場用の表が別で突き合わせが定例化」の3項目のうち2つ以上該当で「システム化を検討」に至る判定フローを示す。ブランド配色(Navy #1A2B4A/Gold #C9A227/Warm White #F5F0E8)を使用し日本語ラベルを正確に表示する。 3つのサインのうち2つ以上に当てはまる段階が、判断の目安になる

自社のどの工程から手を付けるべきか判断に迷う場合は、初月無料の経営AI診断(通常30万円相当)で現状の進行管理表と業務フローを見た上で、校正管理だけを仕組み化するのか、外注先管理まで含めて刷新するのか、優先順位を一緒に整理することもできます。

よくある質問

印刷の進行管理をエクセルで管理する場合、最低限どの列が必要ですか?

案件名・得意先・数量・入稿予定日・初校/再校/校了の各日付と担当・印刷予定日・加工内容・外注先・納品予定日の9〜10列が目安です。工程ごとに列を分けず「校正ステータス」を1列にまとめると、フィルタで滞留案件をすぐ抽出できます。ここに担当者の一言メモ欄を足すと、電話確認の手間が減ります。

校了待ちの案件が誰で止まっているか、エクセルで分かるようにする方法は?

校正ステータス列に「初校送付済/客先確認中/再校待ち/校了」のような選択式の値を入れ、条件付き書式で経過日数に応じて色を変えるのが基本形です。ただし更新は手入力なので、担当者が入れ忘れると停滞が見えなくなります。この入れ忘れが起きた時点が、システム化を検討する最初のサインです。

印刷の外注(製本・PP加工など)の管理は自社の進行管理表と別にすべきですか?

案件が少ないうちは同じ表に外注先列を足すだけで十分です。ただし外注先が5社・10社と増え、外注先ごとの標準納期や仕上がり傾向を比較したくなった時点で、外注先マスタを別シートに切り出すか、専用の管理の仕組みに移した方が実務は速くなります。

受注管理システムに移行するタイミングの見極め方は?

案件数・拠点・担当者数のどれか一つが増えて「エクセルを開いて探す時間」が発生し始めたら検討時期です。目安として月間の同時進行案件が30件を超える、担当者が3人以上で表を共有している、営業と現場で別々の表を見ている、のいずれかに当てはまる場合は、単純なテンプレ改善よりシステム化の投資対効果を検討した方が早いケースが多いです。
