製造業の工程進捗管理をエクセルで行う方法 ガント・山積みと更新の限界

結論: 工程の「予定」はガントチャートで書けます。しかし「進捗」を管理するには、設備・人の負荷を積み上げる山積み表と、現場からの実績入力が欠かせません。多品種少量になるほど更新が追いつかなくなる分岐点があり、そこを超えたら脱エクセルの検討ラインです。

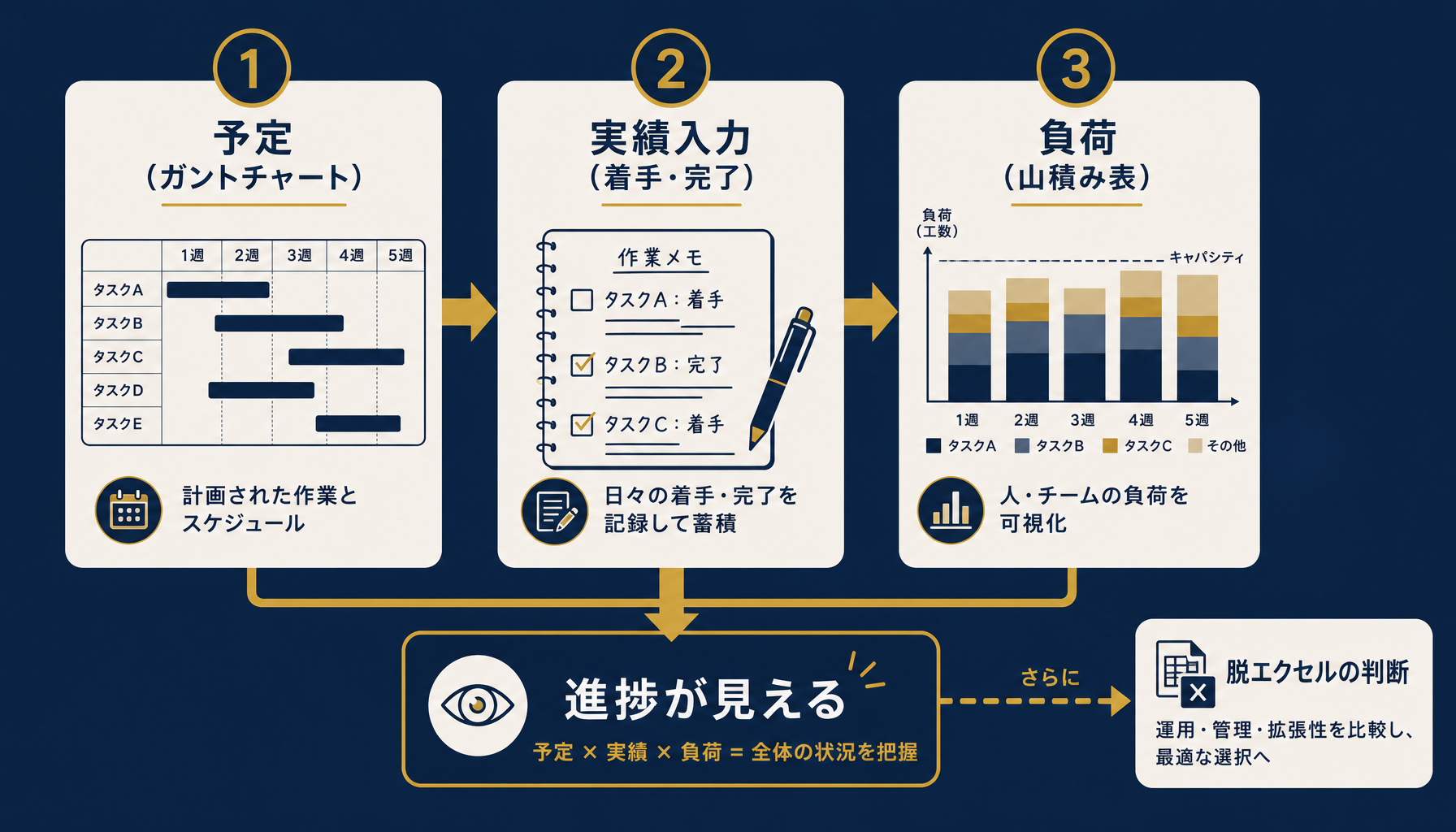

工程進捗管理におけるエクセルとホワイトボードの二重管理から脱エクセル判断までの全体像を示す概念図 図: 工程進捗管理の全体像。予定(ガント)・実績入力・負荷(山積み)の3層が揃って初めて「進捗が見える」状態になる

「工程管理はエクセルでやっている」という現場の多くは、実際には予定表(ガントチャート)しか持っていません。今日何が終わっていて、どの設備が遅れているのかは、朝礼でホワイトボードを見ながら口頭で確認している——という運用が、私たちが受託で製造業の現場に入るときに最も多く見かける実態です。この記事では、進捗を本当に「見える化」する2枚の表の作り方、実績入力の運用がどこで崩れるか、そして脱エクセルを検討すべき具体的なラインまでを実務目線でまとめます。

進捗を見える化する2枚の表 ガントチャート型と山積み表型

結論: 予定はガントチャート、負荷と余力は山積み表。この2枚をセットで運用しないと、進捗は「見えているつもり」で終わります。

ガントチャートは、作業の開始日と終了日を横帯で示す表です。工程の順番や重なりが一目で分かるため、多くの現場で工程表と呼ばれているのはこの型です。ただし、ガントチャートが教えてくれるのは「順番通りに並んでいるか」だけで、「特定の設備や人にどれだけ仕事が積み上がっているか」は分かりません。予定通りに帯が並んでいても、実際には1つの設備に仕事が集中していて、そこがボトルネックになっているケースはよくあります。

これを見えるようにするのが山積み表です。設備や人ごとに、期間内に必要な作業量(人時・台時)を積み上げて棒グラフにし、その期間に確保できる稼働可能時間(能力)と重ねて比較します。エクセルでは、案件ごとの必要工数をSUMIFSで設備別・日別に集計し、能力の行と条件付き書式で比較する形が実装しやすい構成です。ガントチャートが「時間軸の順番」を見る表だとすれば、山積み表は「同じ時間軸での負荷の高さ」を見る表だという違いがあります。

表の種類見えるもの見えないもの
ガントチャート型作業の順番・期間・前後関係設備・人ごとの負荷の高さ
山積み表型設備・人ごとの負荷と余力作業同士の前後関係

どちらか一方だけでは工程の進捗は半分しか見えません。中小製造業の現場でよくあるのは、ガントチャートだけを「工程管理表」として運用し、山積みの発想がないまま特定の設備が慢性的に残業続きになっているパターンです。まずは主要な設備・ライン単位でよいので、山積み表を並走させることが進捗管理の出発点になります。

実績入力(着手〜完了)をエクセルにどう乗せるか

結論: 進捗管理が崩れる最大の原因は、ガントの遅れそのものではなく、実績入力が追いつかないことです。

ここが検索で語られにくい実務の核心です。ガントチャートと山積み表を作っても、日々の「着手した」「完了した」という実績がタイムリーに反映されなければ、表は予定のまま止まった張りぼてになります。私たちが受託で見てきた現場のほとんどは、実績を次のような形で拾っています。現場の作業者がホワイトボードに開始・完了時刻や進捗マークを手書きし、リーダーか事務担当が朝夕の巡回でそれを見てエクセルに転記する。つまり、実績は一度ホワイトボードという紙(板)の状態を経由してからエクセルに入る、二段階の運用になっています。

この転記作業には構造的な弱点があります。転記のタイミングが1日1〜2回に限られるため、その間に起きた遅れや段取り変更はエクセル側には反映されません。転記を担当する人が忙しいと後回しになり、翌日にまとめて入力する運用に流れがちです。さらに、手書きの文字が読み取りにくい、消される前に転記し忘れる、といった単純なミスも積み重なります。結果として、山積み表もガントチャートも「昨日時点の状態」を表示するだけの遅行指標になり、今日の判断材料としては使えなくなっていきます。

現場のホワイトボードに実績を手書きし、後からエクセルへ転記する運用フローを示す写実的な情景 図: 現場での実績記録からエクセル転記までの典型的な流れ。転記のタイムラグが進捗管理の精度を決める

進捗管理の精度は、表の作り込みよりも「実績がどれだけ早く・正確に反映されるか」で決まります。ここを改善せずにガントや山積みの見た目だけを凝らしても、実態とのズレは埋まりません。

多品種少量生産で更新頻度が破綻する具体的なライン

結論: 目安として、1日の扱い品目数が20〜30を超え、段取り替えが1日に数回以上発生し始めると、山積み表の手更新は人手で追いつかなくなります(自社での観測範囲に基づく仮説・要検証)。

多品種少量生産の現場で進捗管理エクセルが破綻するタイミングには、共通したパターンがあります。少品種大量生産であれば、1つの設備が1つの製品を長時間つくり続けるため、山積み表の更新は1日に1回、あるいは週に数回で足ります。ところが多品種少量になると、1台の設備が1日のうちに何度も段取り替えを行い、そのたびに必要工数の配分が変わります。段取りが変わるたびに山積み表を更新する必要が出てきますが、手作業でこれに追随するのは現実的な負荷を超えます。

具体的には、1日に扱う品目数がおよそ20〜30を超えるあたりから、更新担当者の体感負荷が急に上がるという声を現場でよく聞きます。これはあくまで観測に基づく目安であり、業種・設備構成によって前後しますが、更新を1回でも飛ばすと表と実態のズレが半日以上に広がる点は共通しています。ズレが広がった状態が続くと、現場は「どうせ表は当てにならない」と判断し、結局ホワイトボードでの口頭確認に回帰します。せっかく作った進捗管理表が形骸化する典型的な入口が、この更新頻度の破綻です。

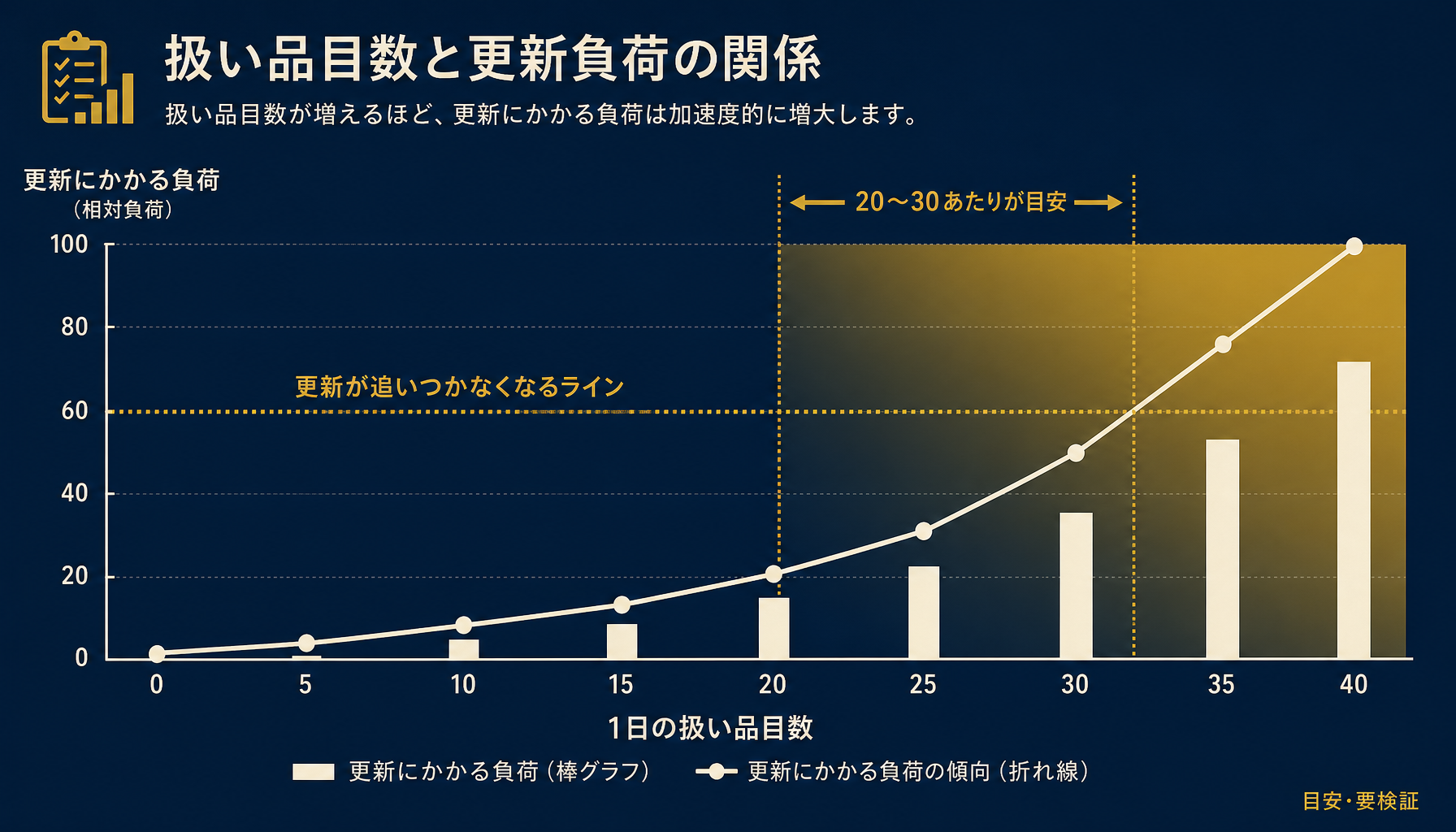

品目数と段取り替え回数の増加に伴い工程更新の負荷が閾値を超えて破綻するラインを示すデータ図 図: 品目数・段取り回数と更新負荷の関係(目安・要検証)。閾値を超えると手更新でのフォローが困難になる

このパターンに心当たりがある場合、問題は「エクセルの使い方が下手」なのではなく、更新頻度そのものがエクセルの手作業で支えられる限界を超えている可能性があります。ここを見誤ると、テンプレートを工夫しても改善しません。

エクセルの構造的限界 同時編集・リアルタイム性・実績連携

結論: エクセルは「複数人が同時に更新する」「実績が自動で反映される」という2点が構造的に苦手です。規模が上がるほど、この弱点が効いてきます。

まず同時編集の問題です。工程表を共有フォルダやサーバーに置いている現場では、誰かが開いている間は他の人が編集できない、あるいは編集できても保存時に上書き競合が起きるという制約があります。クラウド共同編集に対応したエクセルもありますが、現場で使われている端末やネットワーク環境がそれに追いついていないケースは珍しくありません。工程の担当が複数拠点・複数シフトにまたがると、この「同時に触れない」制約は無視できないボトルネックになります。

次にリアルタイム性と実績連携の問題です。バーコードやハンディ端末、設備からの稼働信号を使って実績を自動収集する仕組みと違い、エクセルは基本的に「誰かが数字を打ち込む」ことでしか実績が反映されません。どれだけ表のフォーマットを工夫しても、入力そのものを自動化しない限り、リアルタイム性の限界は解消しません。自社のどの工程にこの限界が一番効いているかは、外からは見えにくいポイントでもあります。初月無料の経営AI診断では、こうした工程ごとの負荷や入力の滞留箇所を一緒に洗い出すところから始めています。

複数の手が同じエクセルシートに同時に触れようとして衝突するフラットな概念イラスト 図: エクセルが苦手とする「同時編集」と「実績の自動反映」を示す概念イラスト

この2つの限界は、テンプレートやマクロで部分的に緩和はできても、構造そのものを変えることはできません。規模や更新頻度が一定のラインを超えたら、エクセルの外側に実績収集の仕組みを足すか、生産管理システム・MESへの移行を検討する段階に入ります。

脱エクセル・MES移行を判断する3つの基準

結論: 「段取り替えが1日数回以上で更新が追いつかない」「実績入力が1人に固定されている」「エクセルとホワイトボードの二重管理が常態化」——このうち2つ以上が当てはまれば、脱エクセルの検討ラインです。

脱エクセルは、エクセルという道具そのものを否定することではありません。手で表を塗ったり転記したりする作業と、遅れを検知して段取りを判断する作業を切り分けることが目的です。進捗管理表で本当に価値があるのは後者であり、前者に時間を溶かしている状態を変えたいというのが、多くの相談に共通する出発点です。

判断基準は3つです。第一に、段取り替えが1日に数回以上発生し、山積み表の更新が追いつかなくなっている。第二に、実績の入力・転記が特定の1人に固定されており、その人が休むと表が止まる。第三に、エクセルとホワイトボードの二重管理が常態化し、どちらを信じればいいか現場で意見が割れる。この3つのうち2つ以上に心当たりがあれば、今のエクセル運用に機能を足し続けるより、仕組みを変えたほうが結果的に安く済むことが多いというのが実務上の感覚です。

とはいえ、いきなり高額な生産管理システムやMESに全面移行する必要はありません。まずバーコードやハンディ端末で実績収集だけを自動化し、エクセルの山積み表に流し込む部分連携から始める選択肢もあります。どこまでをエクセルの延長で自動化し、どこから業務システムに任せるべきかは、品目数・段取り回数・関わる人数によって変わります。自社だけで判断がつきにくいときは、初月無料の経営AI診断(通常30万円相当)で、今の工程進捗管理のどこに時間が溶けているかを可視化し、エクセル改善で足りるのか仕組みを変えるべきかまで一緒に整理することができます。

工程管理の脱エクセル判断基準3条件をチェックリスト形式で示すデータ図 図: 脱エクセル・MES移行を検討する3つの判断基準(目安・要検証)

まとめ

工程の進捗管理は、ガントチャートだけでは半分しか見えません。予定を示すガントチャートに加えて、負荷と余力を示す山積み表、そして現場からの実績入力がタイムリーに反映されて初めて、進捗が「見える」状態になります。多品種少量生産では品目数・段取り回数が増えるほど更新頻度が跳ね上がり、ある閾値を超えると手作業では追いつかなくなります。そこにエクセルの構造的な限界(同時編集・リアルタイム性・実績連携の弱さ)が重なると、二重管理と形骸化が進みます。段取り替えの頻度・入力担当の属人化・二重管理の常態化という3つのサインのうち2つ以上が当てはまったら、それは脱エクセルを検討するタイミングです。

よくある質問

工程の進捗管理は、ガントチャートだけでは足りないのですか?

足りません。ガントチャートは「いつ何をやる予定か」という計画線を示すだけで、特定の設備や人にどれだけ負荷が積み上がっているかは分かりません。進捗を本当に管理するには、計画線と、日々の実績(着手・完了)と、負荷を比較する山積み表の3点セットが必要です。多くの現場はガントチャートだけを工程管理と呼んでいますが、それは予定表であって進捗管理表ではないというのが実務上の感覚です。

山積み表とはどういうものですか?ガントチャートと何が違いますか?

山積み表は、設備や人ごとに「必要な作業量(人時・台時)」を期間で積み上げ、確保できる能力(稼働可能時間)と比較する表です。ガントチャートが「作業の順番と期間」を横帯で示すのに対し、山積み表は「その期間にどれだけ負荷が積み上がっているか」を縦に積んで見せます。ガントだけでは順番通りに進んでいるように見えても、特定の設備だけ過負荷になっている状態を見落とします。

多品種少量生産で工程管理エクセルが破綻するのは、具体的にどんな状態になったときですか?

目安として、1日に扱う品目数がおよそ20〜30を超え、段取り替えが1日に数回以上発生し始めると、山積み表と実績の手入力が追いつかなくなる現場が多いという実感です(社数・検証件数が限られるため要検証の目安です)。段取りが変わるたびに負荷配分がずれ、更新を1回でも飛ばすと表が実態と半日以上ずれます。この状態が続くと誰も表を信用しなくなり、結局ホワイトボードでの口頭確認に戻ります。

脱エクセルして生産管理システムやMESを導入すべきタイミングの目安はありますか?

3つのサインのうち2つ以上が当てはまれば検討ラインです。1日の段取り替えが数回以上で更新が追いつかない、実績の入力・転記が特定の1人に固定されている、エクセルとホワイトボードの二重管理が常態化している。このいずれかを解消するだけでも体感は変わるため、いきなり大きなシステム投資をする前に、どこに時間が溶けているかを一度可視化してから判断するのが遠回りに見えて確実です。

関連記事

「まず費用感だけ知りたい」という方へ。
1分で概算費用がわかるシミュレーターをご用意しています。

1分で見積りを試す →

よくある質問

Q. 工程の進捗管理は、ガントチャートだけでは足りないのですか?
A. 足りません。ガントチャートは「いつ何をやる予定か」という計画線を示すだけで、特定の設備や人にどれだけ負荷が積み上がっているかは分かりません。進捗を本当に管理するには、計画線と、日々の実績(着手・完了)と、負荷を比較する山積み表の3点セットが必要です。多くの現場はガントチャートだけを工程管理と呼んでいますが、それは予定表であって進捗管理表ではないというのが実務上の感覚です。
Q. 山積み表とはどういうものですか?ガントチャートと何が違いますか?
A. 山積み表は、設備や人ごとに「必要な作業量(人時・台時)」を期間で積み上げ、確保できる能力(稼働可能時間)と比較する表です。ガントチャートが「作業の順番と期間」を横帯で示すのに対し、山積み表は「その期間にどれだけ負荷が積み上がっているか」を縦に積んで見せます。ガントだけでは順番通りに進んでいるように見えても、特定の設備だけ過負荷になっている状態を見落とします。
Q. 多品種少量生産で工程管理エクセルが破綻するのは、具体的にどんな状態になったときですか?
A. 目安として、1日に扱う品目数がおよそ20〜30を超え、段取り替えが1日に数回以上発生し始めると、山積み表と実績の手入力が追いつかなくなる現場が多いという実感です(社数・検証件数が限られるため要検証の目安です)。段取りが変わるたびに負荷配分がずれ、更新を1回でも飛ばすと表が実態と半日以上ずれます。この状態が続くと誰も表を信用しなくなり、結局ホワイトボードでの口頭確認に戻ります。
Q. 脱エクセルして生産管理システムやMESを導入すべきタイミングの目安はありますか?
A. 3つのサインのうち2つ以上が当てはまれば検討ラインです。1日の段取り替えが数回以上で更新が追いつかない、実績の入力・転記が特定の1人に固定されている、エクセルとホワイトボードの二重管理が常態化している。このいずれかを解消するだけでも体感は変わるため、いきなり大きなシステム投資をする前に、どこに時間が溶けているかを一度可視化してから判断するのが遠回りに見えて確実です。

あわせて読みたい

この記事をシェア

Next Step

「とりあえず相談」が、
一番の近道です。

いきなり作りません。投資対効果を見極めてから進めるので、ムダな開発を防げます。
検討段階のご相談・資料だけでも歓迎。しつこい追客はしません。

※ まだ検討段階でも大丈夫です。無料相談では課題の整理からご一緒します。

Harry&がわかる3点セット — サービス概要・導入事例・料金体系

無料資料

Harry&がわかる3点セット

サービス概要・導入事例・料金体系をまとめた資料を無料でお届けします。

資料をダウンロード
無料相談 — 45分・Web。検討段階のご相談も歓迎

無料相談

いきなり作らない。
先に見極めてから進める。

45分・Web。検討段階のご相談・資料だけでも歓迎。しつこい追客はしません。

無料で相談する
1分で見積り — かんたんな質問に答えるだけで費用の目安がわかる

無料シミュレーター

1分で費用の目安を確認

かんたんな質問に答えるだけ。まず費用感だけ知りたい方にどうぞ。

1分で見積りを試す →
