電気工事の現場で材料・人工・請求の情報がエクセルの複数ファイルに分散している様子を俯瞰で示した概念図 電気工事の原価管理は「材料・人工・請求」の3つが別々のファイルで動きがちで、ここが崩れの起点になる。

電気工事の原価はどこで崩れるか 材料・人工・外注費の3要素モデル

電気工事の原価は「材料費・人工費・外注費」の3要素で構成され、この3つを案件(現場)ごとに実行予算と突き合わせられて初めて、工事中に採算が見える状態になる。

見積り段階では材料費・人工費・外注費をひとまとめの総額で出しても支障はない。問題は受注後、実行予算(実際に工事を進めるための内訳予算)に組み直す段階で起きる。材料は数量拾い(図面から必要な資材の数量を拾い出す作業)の精度で予定額が変わり、人工は天候や手待ちで予定と実績がずれ、外注費は弱電や特殊工事を依頼する協力業者の見積り次第で変動する。この3つがそれぞれ別のタイミングで確定し、別の担当者が管理していることが多く、実行予算表と現場の実態がずれ始めても気づきにくい。

目安として、電気工事の原価内訳は工事の種類によって幅があるが、材料費が占める比率が大きい工事(動力設備・盤工事など)と、人工費が占める比率が大きい工事(配線・改修工事など)で構成が大きく変わる。この構成比を案件ごとに把握せずに全社一律の目安で予算を組むと、材料比率の高い工事で外注や人工の見積りが甘くなりやすい。

  • 材料費: 数量拾いの精度と、資材価格の変動(見積り時と発注時の価格差)が原価を左右する。
  • 人工費: 日当(人工単価)×予定日数で組むが、天候・手待ち・応援要員の有無で実績が変動する。
  • 外注費: 弱電・特殊工事などを依頼する協力業者の見積りが、実行予算の確定タイミングより遅れて出ることが多い。

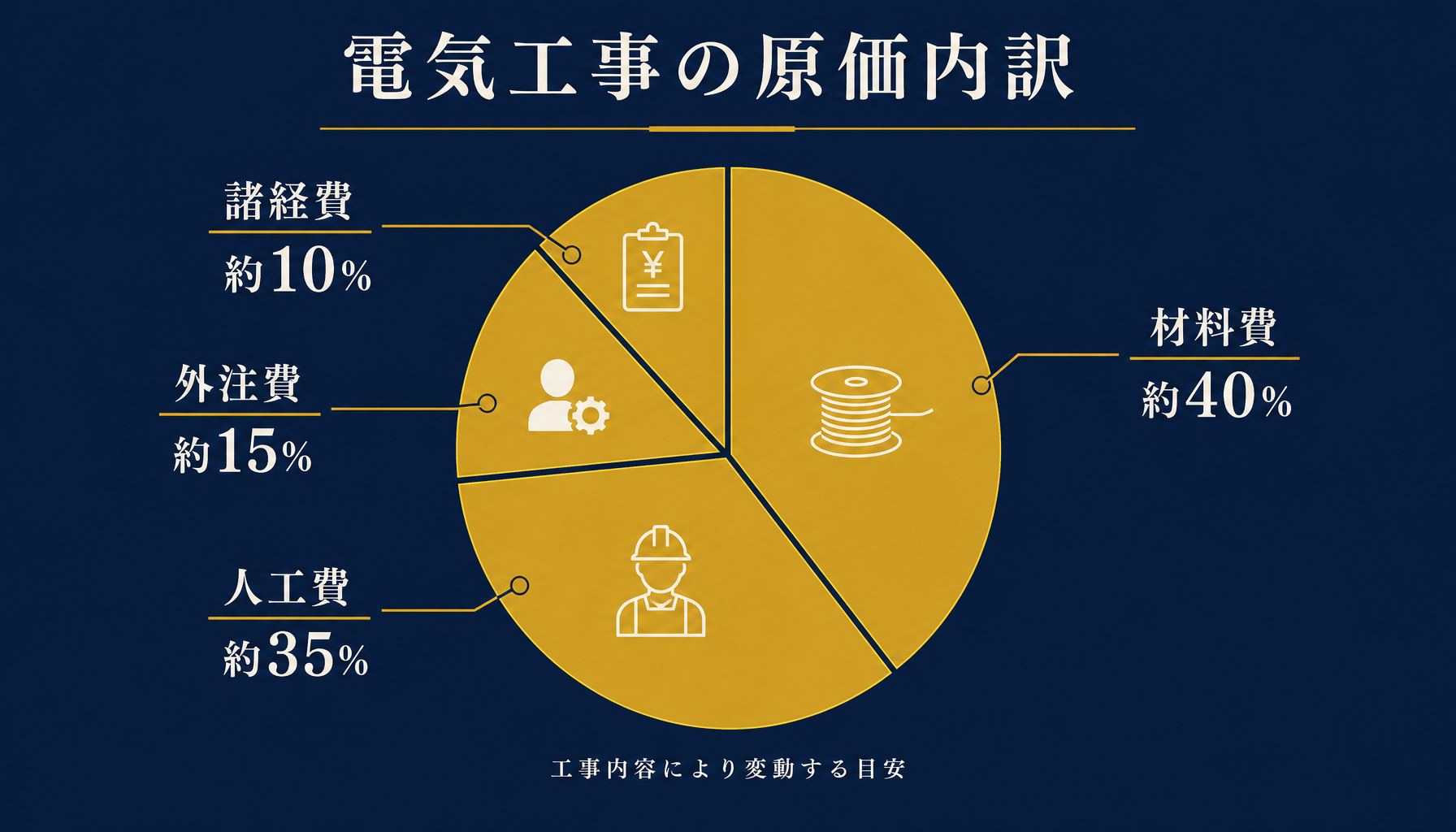

電気工事の原価内訳(材料費・人工費・外注費・諸経費)の構成比の目安を示したインフォグラフィック 内訳比率は工事内容で変わるため、あくまで「目安」として案件ごとの実際の比率を記録し続けることが重要になる。

なぜエクセルでの原価管理は現場が増えると破綻するか

1現場だけなら十分に回るエクセル運用も、同時進行する現場が増えると「更新の遅れ」と「ファイルの分岐」という構造的な限界にぶつかる。

エクセルでの原価管理が崩れる典型的な流れはこうだ。見積り時点の原価表をコピーして実行予算表を作り、材料発注・人工手配・外注手配のたびに担当者が各自のファイルに実績を書き込む。ところが現場が2件、3件と増えると、担当者は現場を掛け持ちし、事務所に戻ってからまとめて入力する運用になりがちだ。結果として、実行予算表の「実績」欄が更新されるのは工事が一段落してからになり、工事が進行中の時点では予算消化がどこまで進んでいるか誰も把握できていない、という状態になる。

もう1つの構造的な問題は、ファイルが現場ごとに分かれ、案件横断で状況を見るには誰かが手作業で集計し直す必要があることだ。現場担当者は自分の現場の原価表しか更新しないため、経営者や工事部長が「今どの現場が赤字寄りか」を知りたければ、月末にすべてのファイルを開いて突き合わせる作業が発生する。これでは赤字の兆候に気づくのが工事完了後になり、対策を打てるタイミングを逃す。自社のどの工程からリアルタイム化すべきか迷ったら、初月無料の経営AI診断(通常30万円相当)で現状の原価管理フローを可視化し、崩れている箇所から優先順位をつけて整理する方法もある。

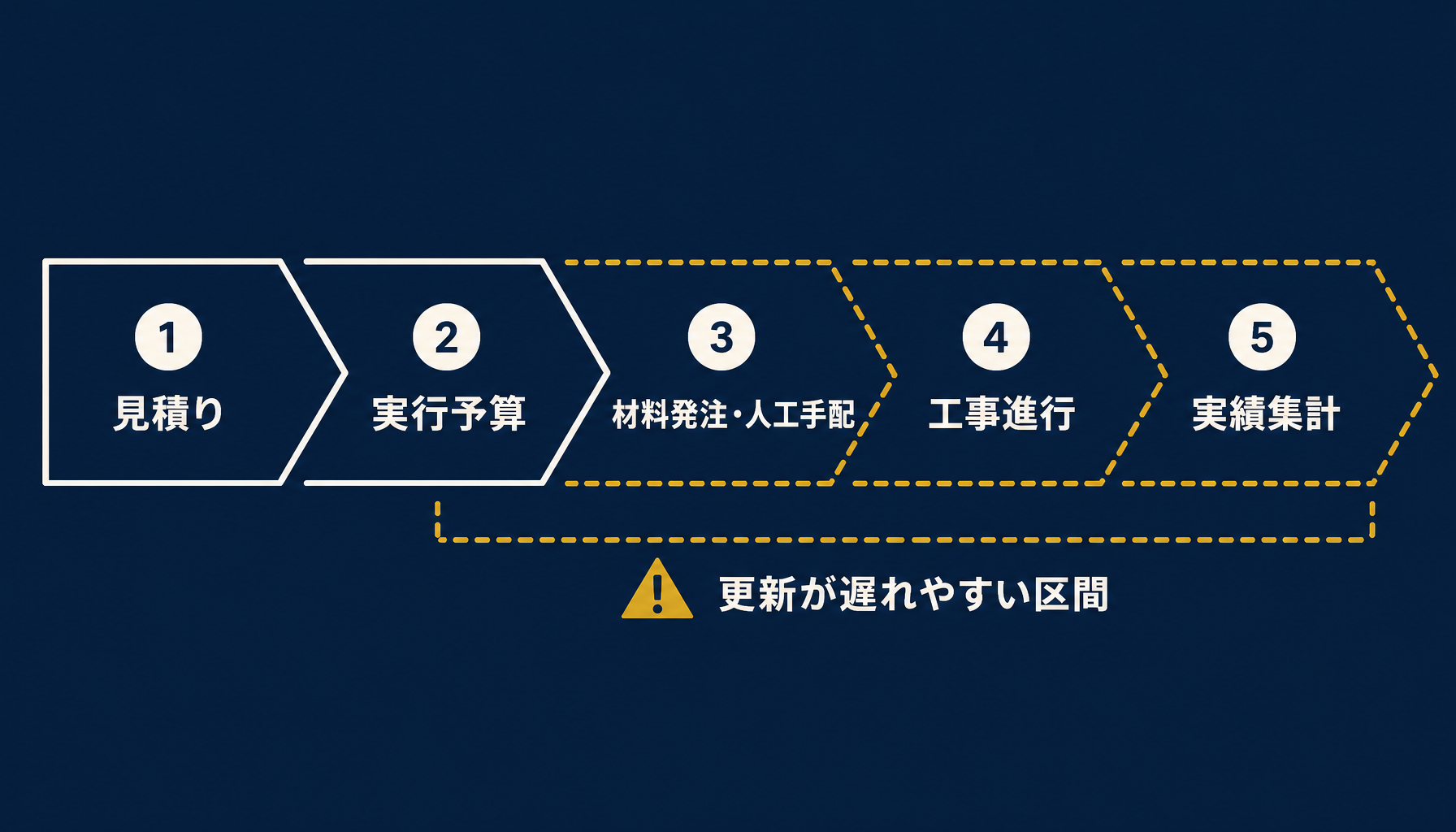

見積りから実行予算・実績集計までの流れがエクセルの手作業更新で分断されている様子を示したフロー図 工事中の実績更新が翌日以降にずれ込み始めた時点で、リアルタイム把握はすでに崩れている。

人工(にんく)計算の落とし穴 予定と実績がずれる理由

人工計算は「日当×予定日数」で組むのが基本だが、この計算だけでは実際にかかった人工と一致しないことがほとんどで、ここが赤字の見えにくい発生源になる。

人工単価は職種・地域・工事の難易度で幅があり、目安として職長クラス、一般作業員、見習いで単価を分けて予定を組むのが実務的だ。ところが予定通りに工事が進むケースはむしろ少ない。雨天による作業順延、他業者の遅れによる手待ち、急な応援要員の追加などで、予定していた人工数を実績が上回ることは日常的に起きる。この差分を「その場では気づくが記録に残さない」まま次の現場に移ると、同じ想定外を毎回繰り返し、見積り精度がいつまでも上がらない。

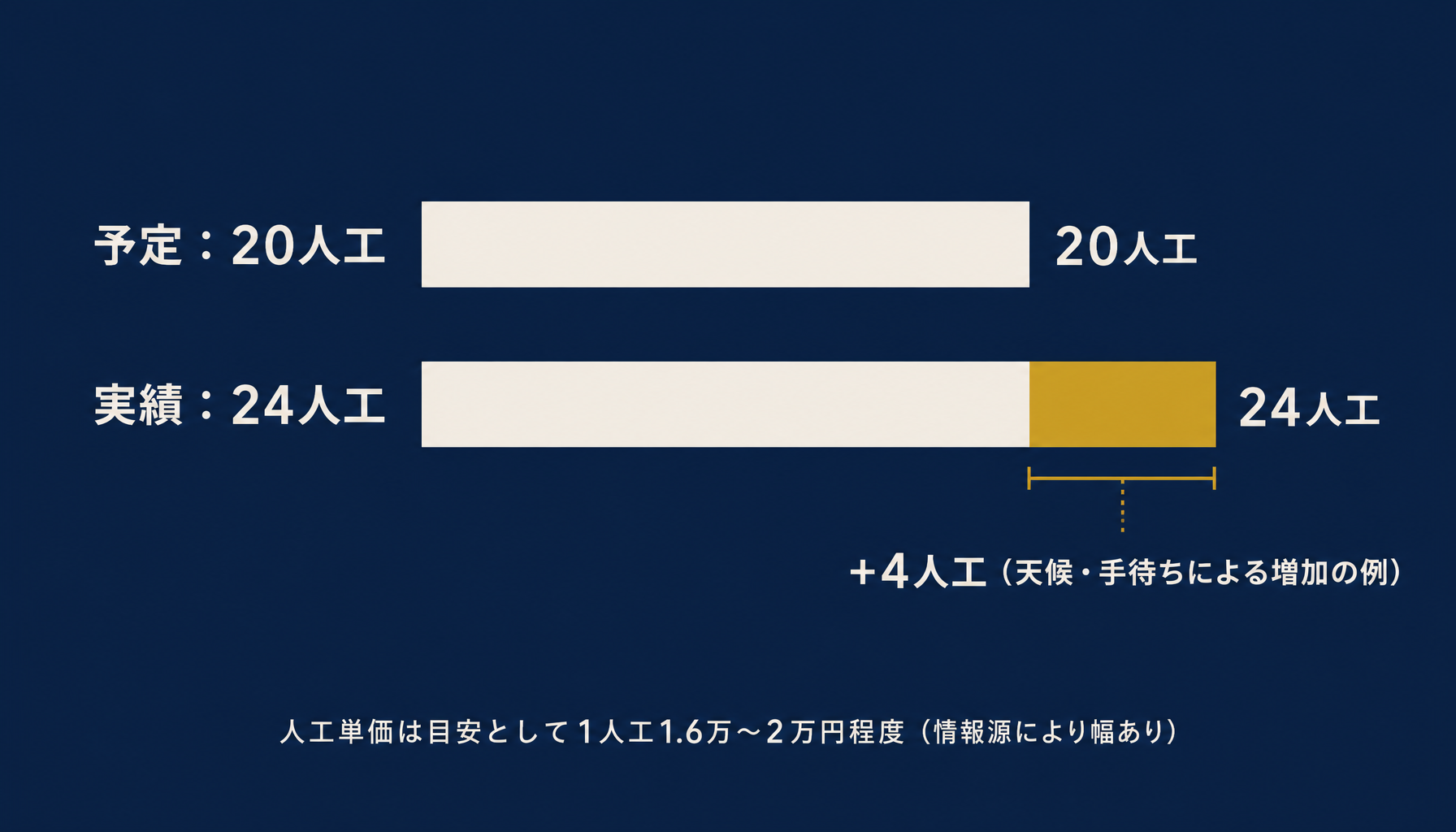

たとえば、配線工事で予定20人工(目安として1人工1.6万〜2万円程度、情報源により幅がある目安)を組んでいた現場で、天候不良と手待ちにより実績が24人工に膨らむ、というケースは珍しくない。この4人工の差は金額にすると小さくないが、実行予算表の「人工」欄が工事完了後にしか更新されない運用だと、この差が発生した時点では誰も気づかない。予定と実績の差分を現場ごとに記録し、次の見積りにフィードバックする仕組みがあるかどうかで、翌年の見積り精度は大きく変わる。

予定人工と実績人工の差分の例(予定20人工・実績24人工)を示したインフォグラフィック 人工の差分は「気づいた時に記録する」運用がないと、毎回同じ想定外を繰り返す原因になる。

請求(出来高・完成)管理の実務とエクセルの限界

請求方式には出来高請求(工事の進捗に応じた分割請求)と完成請求(工事完了後の一括請求)があり、どちらを選んでも「請求漏れ」が起きやすい構造は変わらない。

工期が数か月以上に及ぶ案件では、資材の立て替えや外注費の支払いが先行するため、出来高請求で資金繰りを回すのが基本になる。一方、短工期の案件では完成請求のほうが事務負担が少ない。問題はどちらの方式でも起きる「追加工事の請求漏れ」だ。工事中に発生した追加作業(当初の見積りに含まれていない配線変更や設備追加など)を現場担当者が口頭やメモで済ませ、請求書を発行する段階でその記録が反映されない、というケースが典型的に発生する。

請求方式向いている工期エクセル運用で起きやすい漏れ
出来高請求数か月以上の長期案件出来高査定(進捗率の判定)が担当者の感覚に依存し、実績原価とズレる
完成請求短工期・小規模案件追加工事分が請求書に反映されず、完了後に請求できないまま流れる

追加工事の請求漏れを防ぐには、現場での追加作業の記録と、請求書発行時の突合を工事ごとに必ず行う運用が必要になる。エクセルでもチェックリストを作れば一定の効果はあるが、担当者の手作業に依存する限り、繁忙期にはチェック自体が省略されやすい。

電気工事の現場担当者が請求書と工事記録を照合している様子を手元中心で描いた写真的なビジネスシーン 追加工事の記録と請求書の突合を「工事ごとに必ず行う」運用がないと、請求漏れは繁忙期ほど発生しやすくなる。

複数現場同時進行で「今の利益」が見えなくなる構造

現場数が増えるほど、エクセル運用では「今どの現場が儲かっていて、どの現場が赤字寄りか」がリアルタイムには見えなくなる。これは担当者の能力の問題ではなく、情報が現場ごとに分散する構造の問題だ。

1現場を担当する事務担当者や現場代理人は、自分が見ている現場の状況を把握できている。ところが経営者や工事部長が全現場を横断して見ようとすると、各現場のファイルを開いて回る必要があり、この集計作業自体が後回しにされやすい。結果として、経営判断に使える「現在の全体原価状況」が確認できるのは月次の締め作業のタイミングだけになり、その間に赤字が進行している現場があっても対処が遅れる。

この状態が続くと、経営者は「なんとなく忙しいのに利益が出ていない」という感覚を持ちながらも、どの現場のどの工程が原因かを特定できないまま次の見積りに臨むことになる。原価が見える単位を「月次・全社」から「日次・現場ごと」に変えられるかどうかが、複数現場を同時に回す電気工事業の採算管理における分かれ目になる。

複数の工事現場のデータが個別のエクセルファイルに分散し、経営層からは全体が見えにくくなっている様子を示した抽象的な概念図 現場ごとの情報が分散したままだと、経営判断に使える「全体の今」は月次まで待つことになる。

脱エクセルの判断基準 システム化に踏み切るタイミング

エクセルでの原価管理をいつシステム化に切り替えるべきかは、現場数や売上規模だけでなく、次の3つのサインが出ているかどうかで判断するのが実務的だ。

  • 同時進行の現場数が目安として5件を超え、原価表の更新が翌日以降にずれ込み始めている。
  • 原価集計に月2回以上、半日以上の手作業(複数ファイルを開いて突き合わせる作業)が発生している。
  • 請求漏れや出来高査定のズレが年に数回発生し、金額として無視できない規模になっている。

これらのサインが1つでも継続的に出ている場合、エクセルの運用ルールを見直すだけでは根本解決しにくい。ファイルを増やす・テンプレートを整えるといった改善はどれも「担当者の手作業を前提にした改善」であり、現場数が増えるスピードに追いつかなくなる時点が必ず来る。逆に、現場数が少なく、担当者が状況を頭の中で把握できている段階でシステム化に踏み切っても、運用コストばかりが増えて効果を実感しにくい。

自社が上記のどのサインに近いか、システム化のタイミングとして早いか遅いかを客観的に判断したい場合は、初月無料の経営AI診断(通常30万円相当)で現状の原価管理フローと請求運用を可視化し、どの工程から着手すべきかを一緒に整理することもできる。

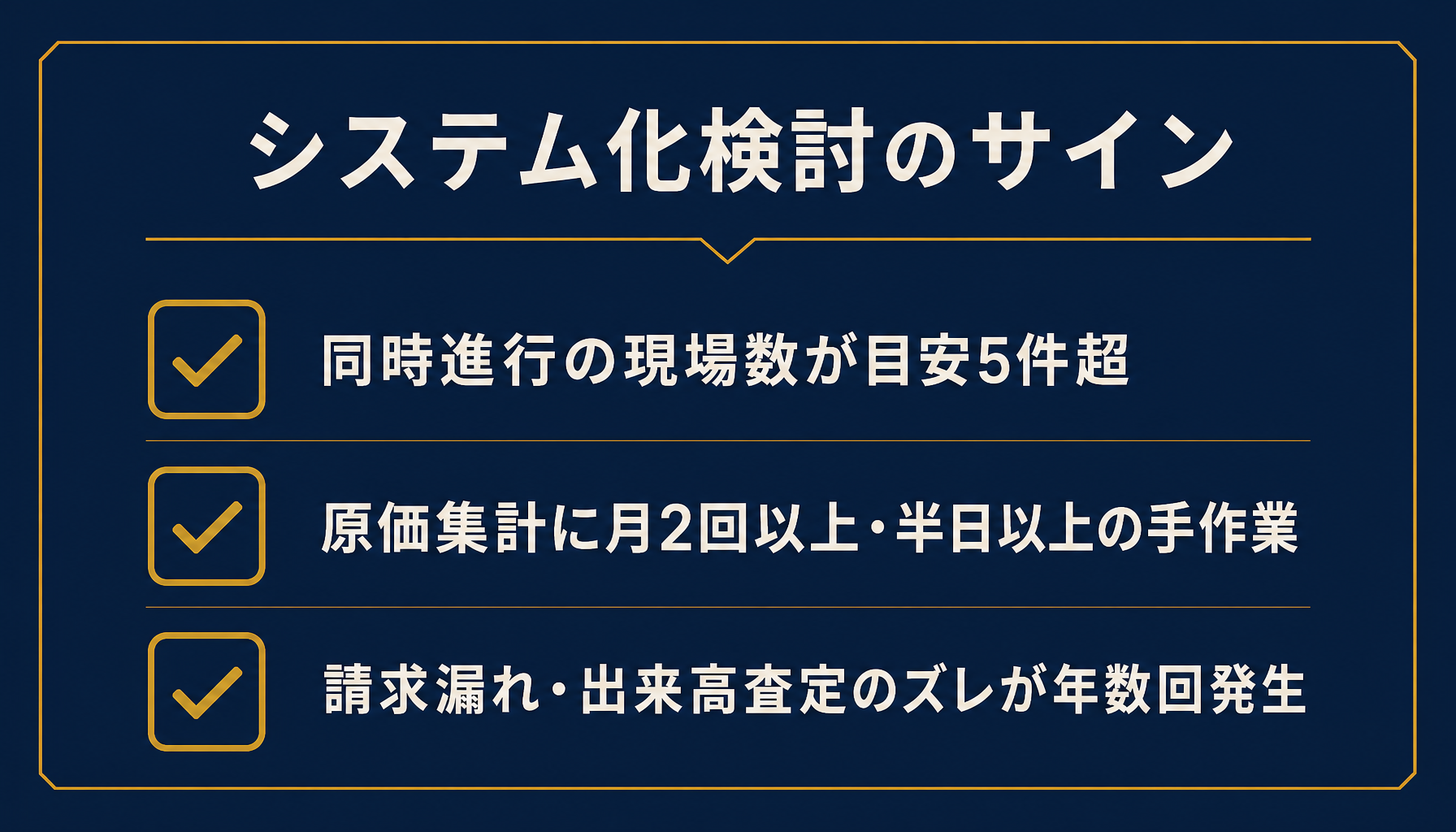

脱エクセルの判断基準となる3つのサイン(現場数・集計工数・請求漏れ頻度)をチェックリスト形式で示したインフォグラフィック 3つのサインのうち1つでも継続的に出ていれば、運用改善よりシステム化の検討タイミングに入っている。

まとめ:電気工事の原価管理はエクセルの限界を「サイン」で見極める

電気工事の案件原価は、材料費・人工費・外注費の3要素を実行予算と突き合わせて初めて「今の採算」が見える。エクセルでの運用が悪いわけではなく、現場数が増えるほど更新の遅れとファイルの分散という構造的な限界にぶつかりやすい、というのが実務上の実感だ。

人工の予定と実績の差分を記録する、追加工事の請求漏れを工事ごとに突合する、複数現場の状況を日次で見える形にする。この3つを意識するだけでもエクセル運用の寿命は延びるが、同時進行する現場数が一定を超えると、運用改善だけでは追いつかなくなるタイミングが来る。自社がそのタイミングに近いかどうかを見極めたい場合は、初月無料の経営AI診断(通常30万円相当)で現状の原価管理・請求運用を可視化し、優先順位をつけて整理する入口として使ってほしい。

よくある質問(FAQ)

電気工事の原価管理はどこからエクセルで限界を迎えますか?

目安として、同時進行の現場数が5件を超えるあたりから、更新の遅れと集計の手間が急に重くなる傾向があります。1〜2件なら担当者の頭の中とエクセルの併用で回っても、現場数が増えると「どのファイルが最新か」を確認する作業自体が負担になり、原価が見えるのは工事が終わってから、という状態に陥りやすくなります。件数よりも「更新が翌日以降にずれ込み始めたか」を基準にするのが実務的です。

人工(にんく)単価はどう決めればいいですか?

職種・地域・工事の難易度で幅があるため、一律の単価表だけで組むと実績とずれます。目安としては職長クラスと一般作業員、見習いで単価を分け、さらに雨天順延や手待ちで人工が増えた分を「実行予算の人工数」として別枠で管理するのが実務的です。単価だけでなく、予定人工と実績人工の差分を案件ごとに記録して次の見積りに反映する仕組みがないと、同じ想定外が毎回繰り返されます。

出来高請求と完成請求はどちらを選ぶべきですか?

工期の長さと資金繰りで判断します。数か月以上かかる案件は出来高請求(工事の進捗に応じて分割請求)にしないと、資材の立て替えが長期化して資金繰りを圧迫します。短工期の案件は完成請求(工事完了後に一括請求)で事務負担を減らせます。どちらを選ぶ場合も、追加工事分を請求書に反映し忘れる「請求漏れ」が起きやすいため、追加工事の記録と請求書の突合を工事ごとに行う運用が欠かせません。

エクセルからシステム化する場合、最初に何を移行すべきですか?

いきなり全体を移行せず、まず「実行予算と実績原価の突合」だけを1つのシステムか台帳に集約するのが定石です。材料の拾い出しや請求書発行は既存のエクセルを残したままでも、原価の突合先を1か所にまとめるだけで、現場ごとの採算が見えるタイミングが工事終了後から工事中に前倒しになります。効果を確認してから、人工管理や請求まで段階的に広げると失敗しにくくなります。
